Простой образец сметы на строительство дома поможет хозяину разобраться с итоговой проектной стоимостью.

О том, что любое дело надо начинать с расчетов, известно каждому человеку. Готовитесь поклеить обои в доме – посчитайте, какие затраты понадобятся на обои, клей, шпаклевку, работу маляра. Хотите соорудить стол своими руками – просчитайте стоимость досок, шурупов, клея ПВА.

При строительстве дома надо учесть все строительные этапы и затраты по ним. Такие показатели сосредоточены в рабочем проекте в разделе сметной документации.

Как составить смету на строительство дома без убытка и пересмотра?

О том, как составить смету на строительство дома, известно проектировщикам-сметчикам, прорабам, другим категориям ИТР и строителей. Некоторое представление об этом имеют обычные люди, не связанные со строительными работами, но затеявшими возведение жилища. Их желание ясное: они не хотят переплачивать лишних сумм. Если человек настойчив и целеустремлен, ему не составит труда самому выполнить расчеты. Образцы сметы на строительство дома широко представлены в интернете.

ЧИТАТЬ ПО ТЕМЕ:
Рассчитываем стоимость дома из газобетона

Сметная документация готовится на основании подсчетов, в которых представлены пункты с показателями:

  • порядкового номера;
  • номера сметы и расчетов;
  • наименования строительного этапа;
  • сметной стоимости, которая состоит из затрат на выполнение строительно-монтажных работ, использования материалов, иных расходов;
  • общей сметной стоимости.

Сметные расчеты, подписанные руководством составителя и заказчиком, считаются денежным документом, который является основанием для фактического выполнения работ, участия в тендере и др.

При составлении сметы на строительство дома учитывают все важные и второстепенные позиции. Иногда заказчику кажется, что включение той или иной статьи расходов совсем не обязательно. Но в ходе строительства «вырисовываются» непредвиденные, неучтенные в документации расходы. Заказчик понимает это и закладывает в документацию 5-10% на непредвиденные накладные расходы. Это могут быть средства, направленные на получение допусков от пожарных органов, газовщиков, электриков, водопоставщиков и других разрешительных органов или иные виды расходов.

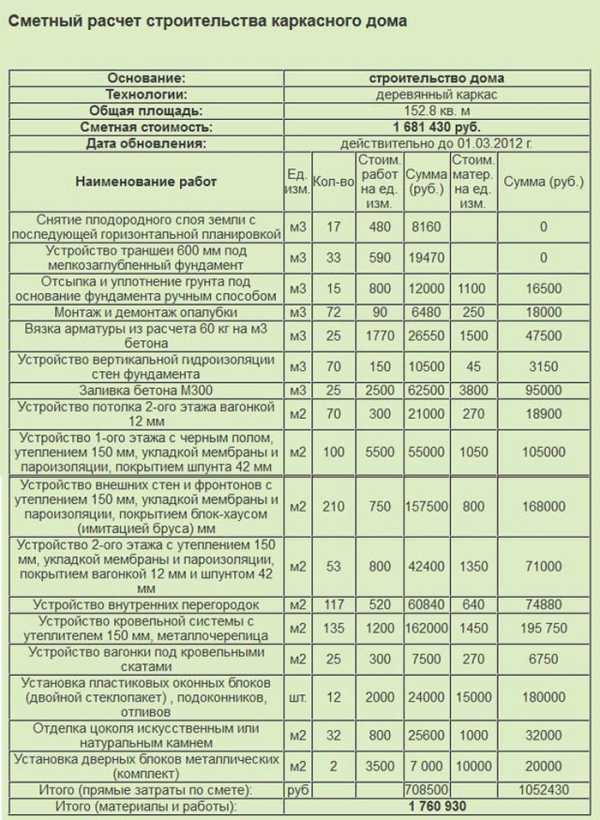

Примерный образец сметы на строительство дома из древесины, покрытого металлочерепицей

Попробуем и мы ознакомить вас с образцом сметы на строительство дома, выполненного из дерева, площадью 150 кв.м

Наименование объекта: деревянный дом
Технология: бревенчатое строительство
Общая площадь: 150 кв.м
Общая сметная стоимость: 1 млн 630 тысяч 244 руб (1 630 244 руб)
Основание: проектная документация, чертежи

  • 1. Проведение геолого-гидрогеологических, топографических изыскательских работ на площадке под возведение дома (кв.м) 200х100= 20 000 руб
  • 2. Земельные работы по снятию гумусного слоя почвы (куб.м) 10х450=4500 руб
  • 3.
    Рытье траншеи под фундамент с шириной 600 мм (куб.м)
    50х575=28 750 руб
  • 4. Ручное выравнивание траншеи с уплотнением грунта (м2)
    22х689=14 960 руб
  • 5. Засыпка песка и щебня в ров (м3) 12х1200=14 400.
    Сюда же включается стоимость материала 12х600= 7200
    Всего по этой позиции 14 400 +7200= 21600
  • 6. Монтаж, а после полного затвердевания, демонтаж опалубки (м2)
    60х100=6000;
    сюда же включается стоимость аренды опалубки 60х250=15000;
    всего по этой позиции 6000+15000= 21000

  • 7. Связывание продольной стальной арматуры D12 и поперечной арматуры D8 (м3). Предусматривается расход 60 кг металлопроката на 1 м3 бетона.
    Работа 20х1800=36000;
    потребность в арматуре D12 и D8 20х60=1200 кг. Если цена арматуры за 1 тонну составляет 26000 руб, то стоимость материала 1,2х2600=31200.
    Всего по 7-й позиции 36000+31200= 67200
  • 8. Заливка бетонной смеси 20х2500=50000;
    стоимость бетона 20х5000=100 000
    Общая стоимость 8-й поз. 50000+100000=150000
  • 9. Выполнение гидроизоляции вертикальных стен фундамента (с помощью горячего битума, нанесенного два раза) (м2) 80х150=12000
    Стоимость материалов 80х45=3600
    Всего по 9-й позиции 12000+3600=15600
  • 10. Шлифовка бревен рубанком (пог. м) 572х66=37752
  • 11. Чистовая, 2-сторонняя шлифовка бревен (м2) 572х400=228800
  • 12. Выравнивание углов (шт.) 8х1500=12000
  • 13. Подкат бревен (шт.) 2х1500=3000
  • 14. Проведение работ по обеззараживанию бревен специальными растворами (пог.м) 580х15=8700
    стоимость септиков 580х20=11600
    Всего 8700+11600=20300
  • 15. Монтаж сруба на фундамент (м2) 150х550=82500;
    материалы 150х1500=225000;
    итог по 15-й поз. 82500+225000=307500
  • 16. Двухсторонняя подвивка пакли, (пог. м) 572х50=28600;
    материал 572х3=1716;
    итог по 16-й поз. 28600+1716=30316
  • 17. Двухсторонняя конопатка сруба, (пог. м) 572х140=80080;
    материал 572х3=1716;
    итог по 17-й поз. 80080+1716=81796
  • 18. Вырубка оконных и дверных проемов, монтаж окон и дверей (шт.)
  • 14х2000=28000;
    материал 14х2500=35000;
    итог по 18-й поз. 28000+ 35000=63000
  • 19. Установка балок, монтаж перекрытий, настилка чернового пола (м2)
    128х80=10240;
    материалы 5522,38х6,7=37000;
    итог по 19-й поз. 10240+ 37000=47240
  • 20. Обшивка вагонкой стен, потолка, крыши, настил чистового пола (м2) 390х325=126750
    материалы 7586,2х5,8=44000
    всего по 20-й поз. 126750+44000=170750
  • 21. Окрашивание (м2) 144х50=7200;
    краска и др. материалы 144х70=10080;
    итог 7200+10080=17280
  • 22. Сборка крыши с монтажом обрешетки (м2) 135х750=101250;
    материалы 5400х2,5=13500;
    итог 101250+13500=114750
  • 23. Монтаж металлочерепицы (м2) 135х300=40500;
    стоимость металлочерепицы и крепежа 135х350=47250;
    итог 40500+47250=87750
  • 24. Отделка цоколя камнем (м2) 22х2200=48400;
  • 25. Монтаж входных металлических дверей, 2 комплекта (м2) 2х3500=7000;
    материал 2х4500=9000;
    итог по 25-й поз. 7000+9000=16000

Всего по смете: 1 630 244 руб
в том числе:

  • — на материалы: 592 862 руб
  • — на выполнение работ: 1 037382 руб

Как видим, составить примерную смету на строительство дома не очень трудно, если знать расход материалов, нормативные расценки и текущие цены. В статье также приведен образец смет для жилого дома из газоблоков (см. рис.).

ЧИТАТЬ ПО ТЕМЕ:
Смета на строительство дома из газобетона 10х10

Вывод

Каждый человек может просчитать затраты на строительство. Но специалисты выполняют это более квалифицированно и грамотно. Иногда они завышают суммы по отдельным статьям. Для того, чтобы урегулировать показатели, хозяева сами могут выполнить подсчеты или обратятся к помощи других организаций.

papamaster.su

Как составить смету в Excel

В работах по планированию и проектированию важную роль составляет смета. Без неё не получится запустить ни один серьёзный проект. Особенно часто к составлению сметы прибегают в строительной отрасли. Конечно, правильно составить смету – это дело непростое, которое по плечу только специалистам. Но и они вынуждены прибегать к различному программному обеспечению, зачастую платному, для выполнения этой задачи. Но, если у вас на ПК установлен экземпляр Excel, то вполне реально составить качественную смету и в нем, без покупки дорогостоящего узконаправленного ПО. Давайте разберемся, как это сделать на практике.

Составление простейшей сметы затрат

Смета затрат – это полный перечень всех расходов, которые понесет организация при осуществлении конкретного проекта или просто за определенный период времени своей деятельности. Для расчетов применяются специальные нормативные показатели, которые, как правило, имеются в открытом доступе. На них и должен опираться специалист при составлении данного документа. Также следует отметить, что смета составляется на начальном этапе запуска проекта. Поэтом к данной процедуре нужно отнестись особенно серьёзно, так как она является, по сути, фундаментом проекта.

Нередко смета разделяется на две большие части: затраты на материалы и затраты на выполнение работ. В самом конце документа эти два вида расходов суммируются и облагаются НДС, если предприятие, которое является подрядчиком, зарегистрировано плательщиком данного налога.

Этап 1: начало составления

Давайте попробуем составить простейшую смету на практике. Перед тем, как к этому приступить, нужно получить техническое задание от заказчика, на основании которого вы будете её планировать, а также вооружиться справочниками с нормативными показателями. Вместо справочников можно также использовать интернет-ресурсы.

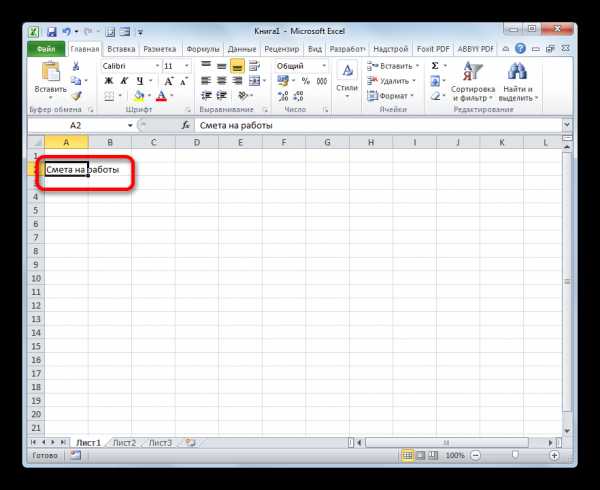

  1. Итак, начав составление простейшей сметы, прежде всего, делаем её шапку, то есть, наименование документа. Назовем его «Смета на работы». Отцентровывать и форматировать название пока не готова таблица не будем, а просто поместим его в верхней части листа.

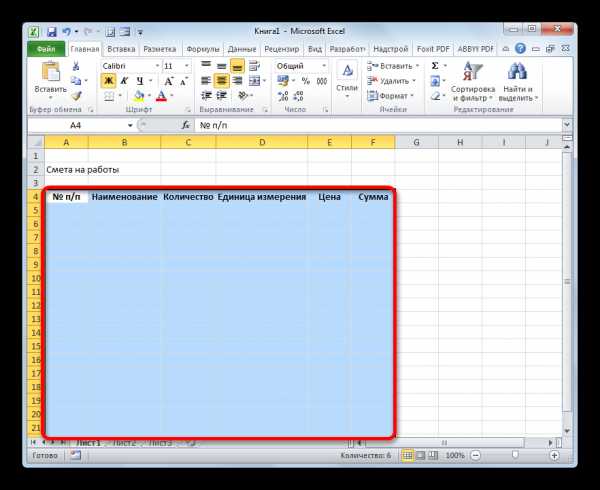

  2. Отступив одну строку, делаем каркас таблицы, которая и будет являться основной частью документа. Состоять она будет из шести столбцов, которым дадим имена
    «№ п/п»
    , «Наименование», «Количество», «Единица измерения», «Цена», «Сумма». Расширяем границы ячеек, если названия колонок не помещаются в них. Выделяем ячейки, содержащие данные имена, находясь во вкладке «Главная», жмем на расположенную на ленте в блоке инструментов «Выравнивание» кнопку «Выровнять по центру». Затем кликаем по значку «Полужирный», который находится в блоке «Шрифт», или просто набираем сочетание клавиш на клавиатуре Ctrl+B. Таким образом, мы придаем наименованиям столбцов элементы форматирования для более наглядного визуального отображения.

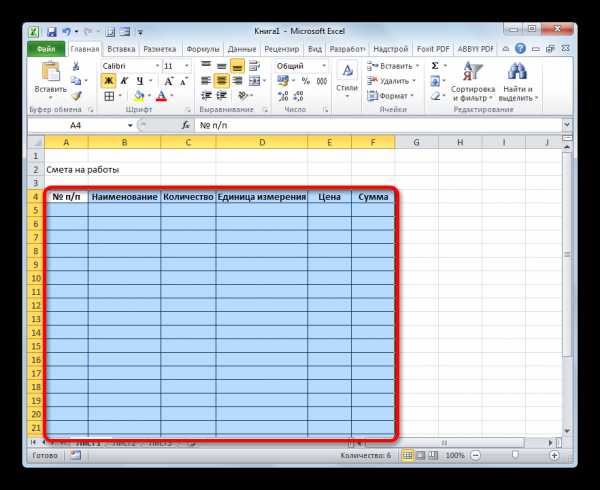

  3. Затем очерчиваем границы таблицы. Для этого выделяем предполагаемую область табличного диапазона. Можно не переживать, что захватите слишком много, так как потом мы все равно будем проводить редактирование.

    После этого, находясь все на той же вкладке «Главная», щелкаем по треугольнику, который расположен справа от значка «Граница», размещенного в блоке инструментов «Шрифт» на ленте. Из выпадающего списка выбираем вариант «Все границы».

  4. Как видим, после последнего действия весь выделенный диапазон был разделен границами.

Этап 2: составление Раздела I

Далее приступим к составлению первого раздела сметы, в котором будут располагаться затраты на расходные материалы при выполнении работ.

  1. В первой строке таблицы пишем наименование «Раздел I: Затраты на материалы». Данное название не поместится в одну ячейку, но не нужно раздвигать границы, ведь после мы их попросту уберем, а пока оставим так, как есть.

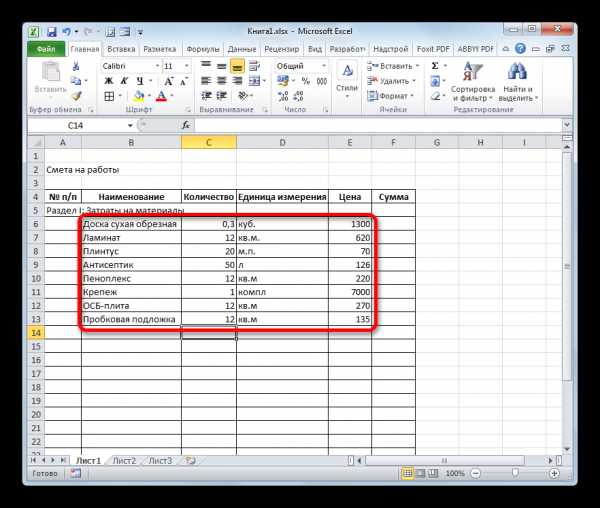

  2. Далее заполняем саму таблицу сметы наименованиями материалов, которые планируется использовать для реализации проекта. В данном случае, если названия не помещаются в ячейки, то раздвигаем их. В третий столбец вносим количество конкретного материала, необходимое для выполнения заданного объема работ, согласно действующим нормам. Далее указываем его единицу измерения. В следующей колонке пишем цену за единицу. Столбец «Сумма» не трогаем, пока не заполним всю таблицу вышеуказанными данными. В него значения будут выводиться с помощью формулы. Также не трогаем первый столбец с нумерацией.
  3. Теперь расположим данные с количеством и единицами измерения по центру ячеек. Выделяем диапазон, в котором эти данные расположены, и щелкаем по уже знакомому нам значку на ленте «Выровнять по центру».
  4. Далее выполним нумерацию введенных позиций. В ячейку столбца «№ п/п», которая соответствует первому наименованию материала, вводим цифру «1». Выделяем элемент листа, в который было введено данное число и устанавливаем указатель на его нижний правый угол. Он трансформируется в маркер заполнения. Зажимаем левую кнопку мыши и тянем вниз включительно до последней строки, в которой располагается наименование материала.
  5. Но, как видим, ячейки не были пронумерованы по порядку, так как во всех них расположено число «1». Чтобы изменить это, кликаем по пиктограмме «Параметры заполнения», которая находится внизу выделенного диапазона. Открывается список вариантов. Переставляем переключатель в позицию «Заполнить».
  6. Как видим, после этого нумерация строк была выставлена по порядку.
  7. После того, как все наименования материалов, которые потребуются на реализацию проекта, внесены, переходим к расчету суммы затрат по каждому из них. Как не трудно догадаться, расчет будет представлять умножение количества на цену по каждой позиции в отдельности.

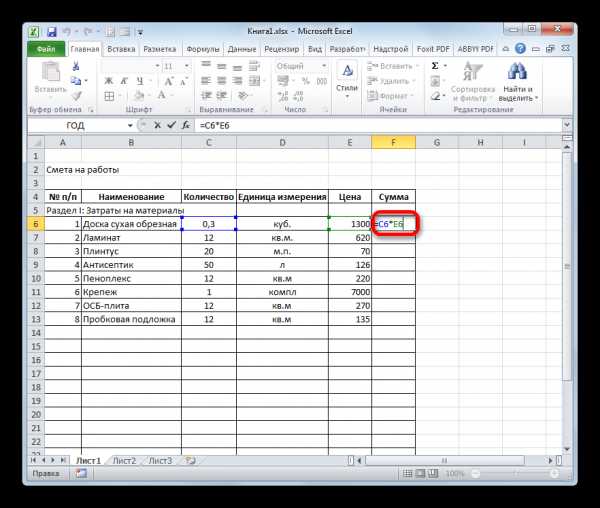

    Устанавливаем курсор в ячейку столбца «Сумма», которая соответствует первому наименованию из перечня материалов в таблице. Ставим знак «=». Далее в той же строке кликаем по элементу листа в столбце «Количество». Как видим, его координаты тут же отображаются в ячейке для вывода стоимости материалов. После этого с клавиатуры ставим знак «умножить» (*). Далее в той же строке щелкаем по элементу в столбце «Цена».

    В нашем случае получилось следующая формула:

    =C6*E6

    Но в вашей конкретной ситуации она может иметь и другие координаты.

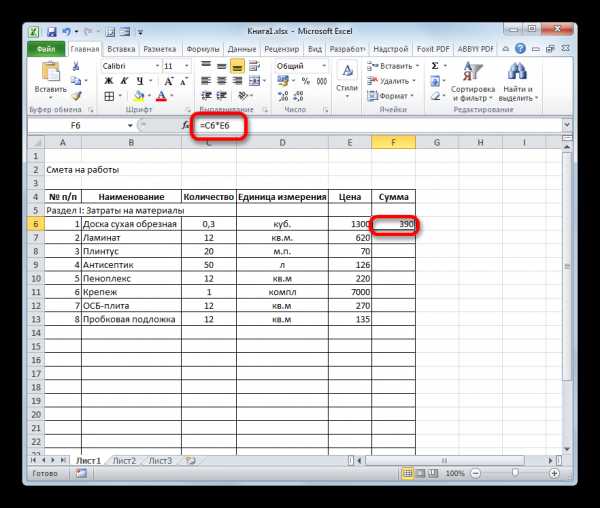

  8. Для выведения на экран результата расчета жмем на клавишу Enter на клавиатуре.

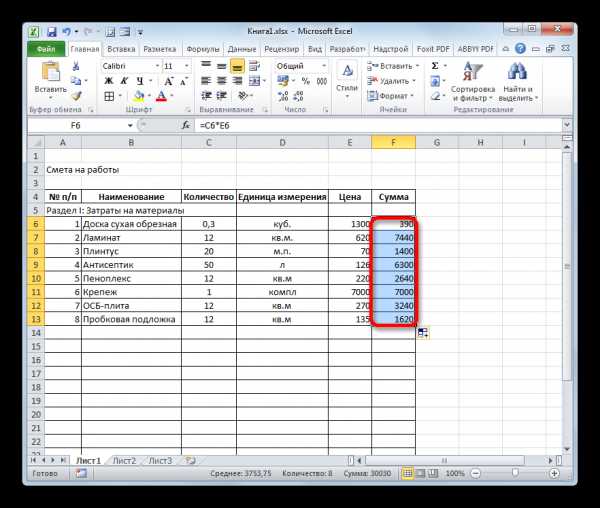

  9. Но мы вывели результат только для одной позиции. Конечно, по аналогии можно ввести формулы и для остальных ячеек столбца «Сумма», но существует более легкий и быстрый путь при помощи маркера заполнения, о котором мы уже говорили выше. Ставим курсор в нижний правый угол ячейки с формулой и после преобразования его в маркер заполнения, зажав левую кнопку мыши, тянем вниз до последнего наименования.
  10. Как видим, общая стоимость по каждому отдельному материалу в таблице рассчитана.
  11. Теперь посчитаем итоговую стоимость всех материалов вместе взятых. Пропускаем строку и в первой ячейке следующей строчки делаем запись «Итого по материалам».
  12. Затем с зажатой левой кнопкой мыши выделяем диапазон в столбце «Сумма» от первого наименования материала до строчки «Итого по материалам» включительно. Находясь во вкладке «Главная» производим клик по значку «Автосумма», который расположен на ленте в блоке инструментов «Редактирование».
  13. Как видим, расчет общей суммы затрат на покупку всех материалов для выполнения работ произведен.

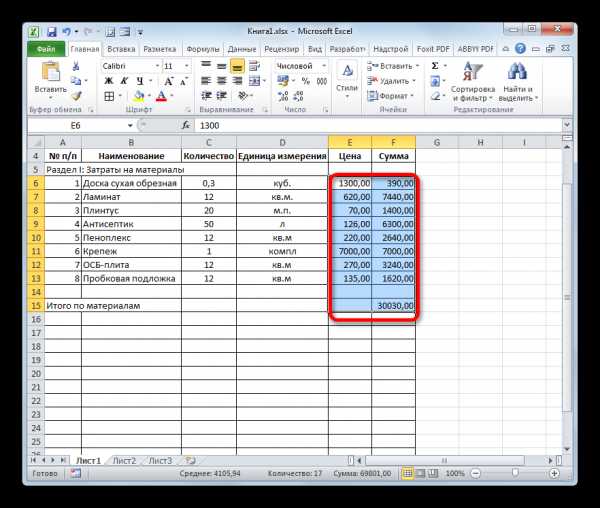

  14. Как мы знаем, денежные выражения, указанные в рублях, принято использовать с двумя десятичными знаками после запятой, подразумевая не только рубли, но и копейки. В нашей таблице значения денежных сумм представлены исключительно целыми числами. Для того, чтобы исправить это, выделяем все числовые значения столбцов «Цена» и «Сумма», включая итоговую строку. Производим клик правой кнопкой мыши по выделению. Открывается контекстное меню. Выбираем в нем пункт «Формат ячеек…».

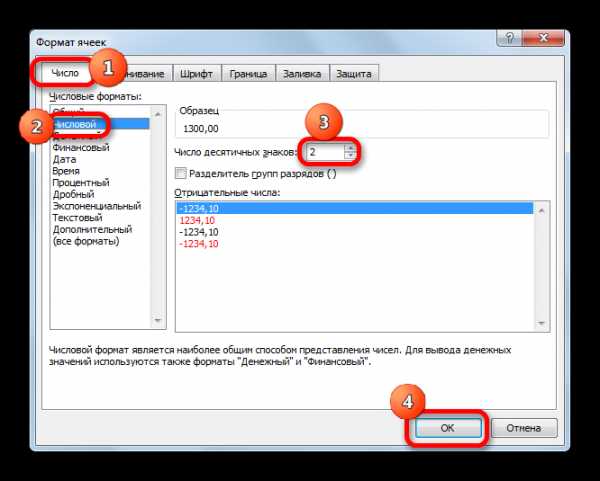

  15. Происходит запуск окна форматирования. Перемещаемся во вкладку «Число». В блоке параметров «Числовые форматы» устанавливаем переключатель в позицию «Числовой». В правой части окна в поле «Число десятичных знаков» должна быть установлена цифра «2». Если это не так, то вводим нужную цифру. После этого щелкаем по кнопке «OK» в нижней части окна.
  16. Как видим, теперь в таблице значения цены и стоимости отображаются с двумя десятичными знаками.
  17. После этого немного поработаем над внешним видом данной части сметы. Выделяем строку, в которой находится наименование «Раздел I: Затраты на материалы». Расположившись во вкладке «Главная», жмем по кнопке «Объединить и поместить в центре» в блоке «Выравнивание на ленте». Затем кликаем по уже знакомому нам значку «Полужирный» в блоке «Шрифт».

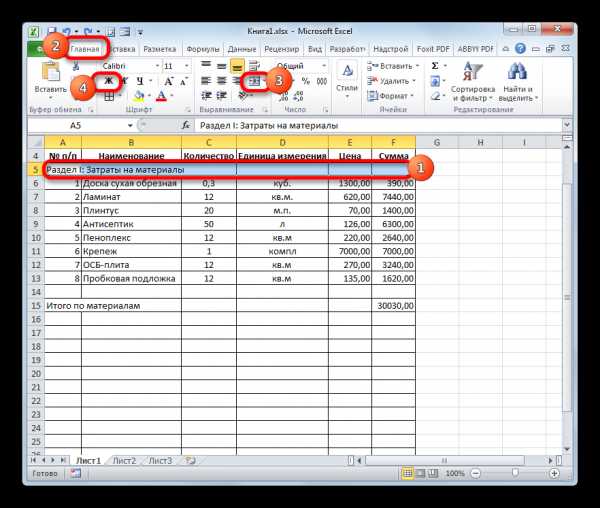

  18. После этого переходим к строке «Итого по материалам». Выделяем её всю до конца таблицы и опять жмем на кнопку «Полужирный».
  19. Затем опять выделяем ячейки данной строчки, но на этот раз в выделение не включаем элемент, в котором расположена общая сумма. Кликаем на треугольник справа от кнопки на ленте «Объединить и поместить в центре». Из выпадающего перечня действий выбираем вариант «Объединить ячейки».

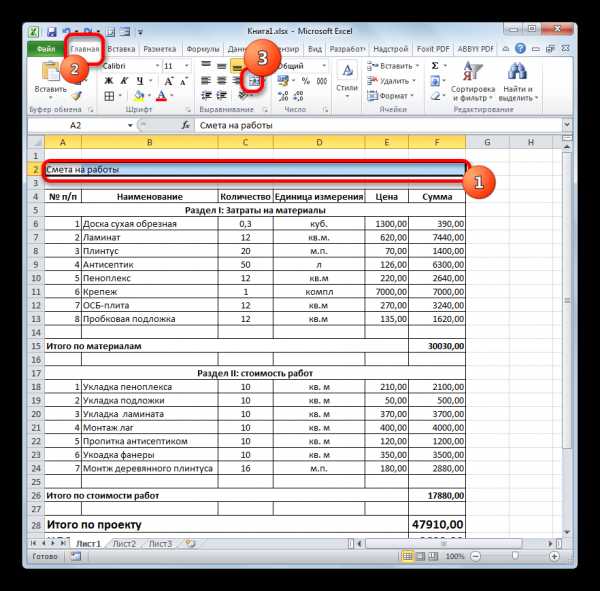

  20. Как видим, элементы листа объединены. На этом работу с разделом затрат на материалы можно считать завершенной.

Урок: Форматирование таблиц в Экселе

Этап 3: составление Раздела II

Переходим к оформлению раздела сметы, который будет отражать затраты на выполнение непосредственных работ.

  1. Пропускаем одну строчку и в начале следующей пишем наименование «Раздел II: стоимость работ».
  2. В новой строке в столбце «Наименование» записываем вид работ. В следующей колонке вносим объем выполненных работ, единицу измерения и цену единицы выполненной работы. Чаще всего единицей измерения выполненных строительных работ является квадратный метр, но иногда бывают исключения. Таким образом, заполняем таблицу, внося все процедуры, которые выполнял подрядчик.
  3. После этого производим нумерацию, подсчет суммы по каждому наименованию, вычисляем общий итог и производим форматирование точно так же, как мы это делали для первого раздела. Так что дополнительно на указанных задачах останавливаться не будем.

Этап 4: расчет общей величины затрат

На следующем этапе нам предстоит подсчитать общую величину затрат, которая включает стоимость материалов и труда работников.

  1. Пропускаем строку после последней записи и пишем в первой ячейке «Итого по проекту».
  2. После этого выделяем в данной строчке ячейку в столбце «Сумма». Не трудно догадаться, что итоговая сумма по проекту будет вычисляться путем сложения значений «Итого по материалам» и «Итого по стоимости работ». Поэтому в выделенной ячейке ставим знак «=», а затем кликаем по элементу листа, содержащему значение «Итого по материалам». Затем устанавливаем с клавиатуры знак «+». Далее щелкаем по ячейке «Итого по стоимости работ». У нас получилась формула такого вида:

    =F15+F26

    Но, естественно, для каждого конкретного случая координаты в этой формуле будут иметь собственный вид.

  3. Для вывода общей суммы затрат на лист щелкаем по клавише Enter.
  4. Если подрядчик является плательщиком налога на добавленную стоимость, то внизу добавляем ещё две строки: «НДС» и «Итого по проекту включая НДС».

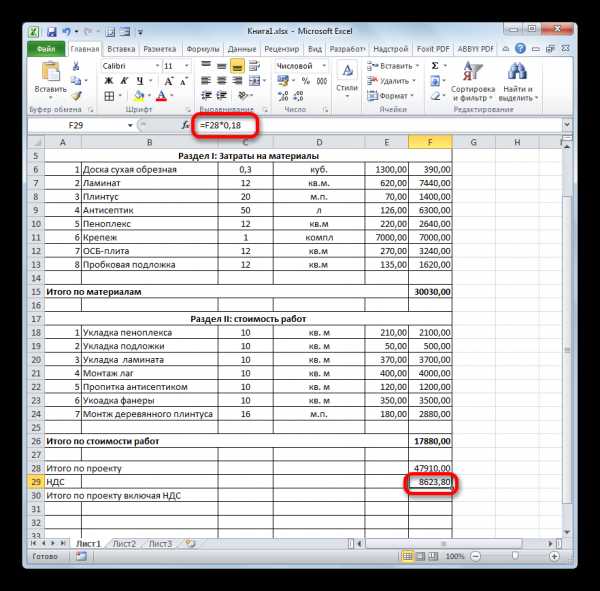

  5. Как известно, размер НДС составляет в России 18% от базы налогообложения. В нашем случае базой налогообложения является сумма, которая записана в строке «Итого по проекту». Таким образом, нам нужно будет умножить данную величину на 18% или на 0,18. Ставим в ячейке, которая находится на пересечении строки «НДС» и столбца «Сумма» знак «=». Далее кликаем по ячейке со значением «Итого по проекту». С клавиатуры набираем выражение «*0,18». В нашем случае получается следующая формула:

    =F28*0,18

    Щелкаем по клавише Enter для подсчета результата.

  6. После этого нам нужно будет рассчитать общую стоимость работ, включая НДС. Существует несколько вариантов расчета данной величины, но в нашем случае проще всего будет просто сложить общую стоимость работ без НДС с суммой НДС.

    Итак, в строке «Итого по проекту включая НДС» в столбце «Сумма» складываем адреса ячеек «Итого по проекту» и «НДС» тем же способом, которым мы проводили суммирование стоимости материалов и работ. Для нашей сметы получается следующая формула:

    =F28+F29

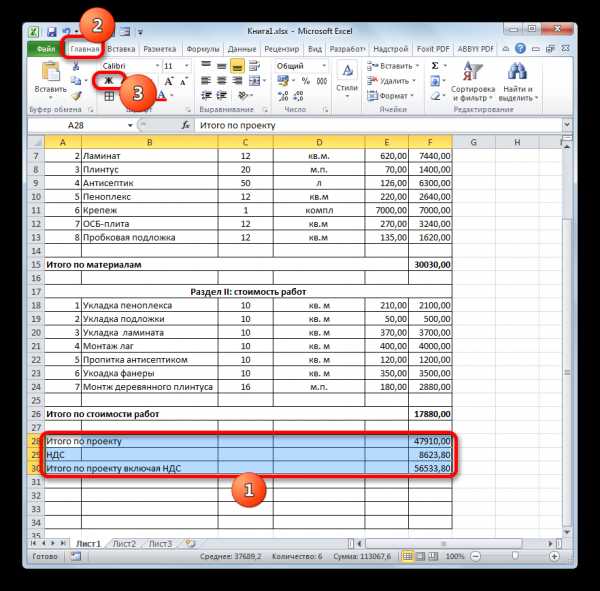

    Жмем на кнопку ENTER. Как видим, мы получили значение, которое указывает, что общие затраты на реализацию проекта подрядчиком, включая НДС, составят 56533,80 рубля.

  7. Далее произведем форматирование трех итоговых строк. Выделяем их полностью и щелкаем по иконке «Полужирный» во вкладке «Главная».
  8. После этого, чтобы итоговые значения выделялись среди другой информации сметы, можно увеличить шрифт. Не снимая выделения во вкладке «Главная», кликаем по треугольнику справа от поля «Размер шрифта», которое расположено на ленте в блоке инструментов «Шрифт». Из выпадающего списка выбираем величину шрифта, которая больше текущей.
  9. Затем выделяем все итоговые строки до столбца «Сумма». Находясь во вкладке «Главная» кликаем по треугольнику, который расположен справа от кнопки «Объединить и поместить в центре». В выпадающем списке выбираем вариант «Объединить по строкам».

Урок: Формула НДС в Экселе

Этап 5: завершение оформления сметы

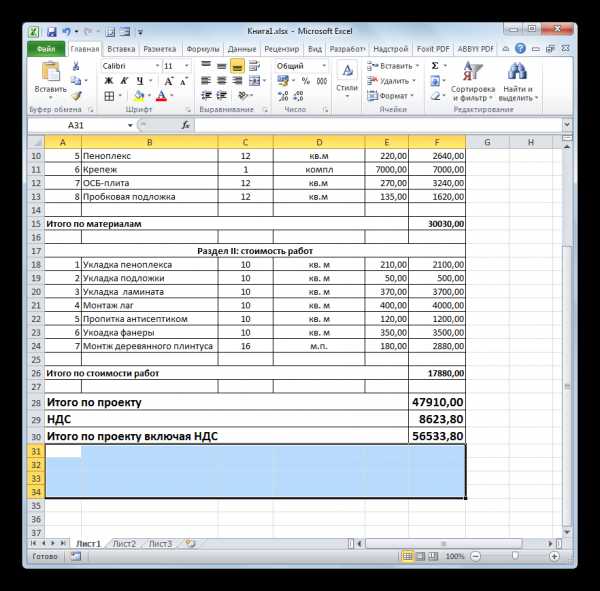

Теперь для полного завершения оформления сметы нам осталось только сделать некоторые косметические штрихи.

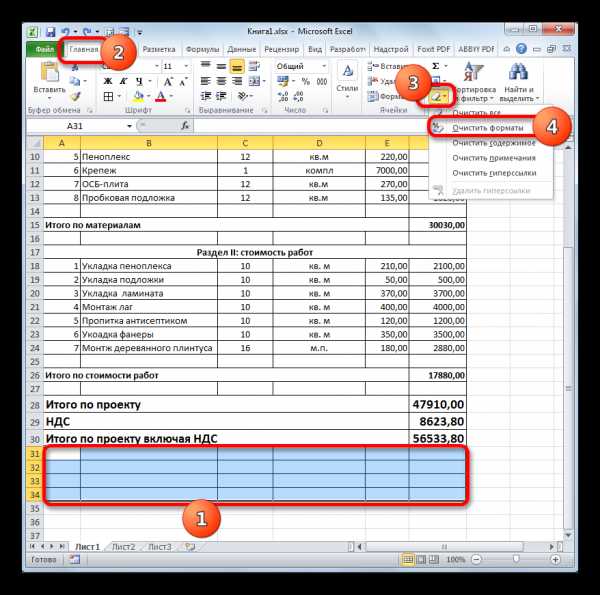

  1. Прежде всего, уберем лишние строки в нашей таблице. Выделяем лишний диапазон ячеек. Переходим во вкладку «Главная», если в данный момент открыта другая. В блоке инструментов «Редактирование» на ленте щелкаем по иконке «Очистить», которая имеет внешний вид ластика. В открывшемся списке выбираем позицию «Очистить форматы».
  2. Как видим, после этого действия все лишние строки были удалены.
  3. Теперь возвращаемся к самому первому, что мы делали при оформлении сметы – к наименованию. Выделяем отрезок строки, где находится имя, по длине равный ширине таблицы. Производим щелчок по знакомой нам клавише «Объединить и поместить в центре».
  4. Затем, не снимая выделения с диапазона, жмем на значок «Полужирный».
  5. Заканчиваем форматирование названия сметы, кликнув по полю размера шрифта, и выбрав там величину большую, чем мы устанавливали ранее для итогового диапазона.

После этого оформление сметы в Excel можно считать завершенным.

Мы рассмотрели пример составления простейшей сметы в программе Excel. Как видим, данный табличный процессор имеет в своем арсенале все инструменты для того, чтобы отлично справиться с указанной задачей. Более того, при необходимости в этой программе можно составлять и намного более сложные сметы.

Мы рады, что смогли помочь Вам в решении проблемы.
Опишите, что у вас не получилось. Наши специалисты постараются ответить максимально быстро.

Помогла ли вам эта статья?

ДА НЕТ

lumpics.ru

Как составить смету на строительство дома?

Что учитывать?

Перед выполнением строительных работ важно составить смету, которая спрогнозирует ваши затраты. Сделать это можно как вручную, так и посредством специальных компьютерных программ. При этом необходимо учитывать объем работ, технологии, которые будут применены, сроки строительства, количество людей и то, как проект будет финансироваться (время и объемы).

Благодаря грамотно составленной смете, вы сможете контролировать соответствие запланированных работ и выполненных за определенный период. Это поможет вам упорядочить график работ и движение финансов. Чтобы самостоятельно оценить стоимость будущего дома, можно руководствоваться стандартными образцами и просчитать цены на материалы и работы.

Также обратите внимание на:

  • планировку дома;
  • число комнат в проекте;
  • габаритные размеры сооружения;
  • площадь, которую будет занимать здание.

Выделение основных групп расходов

1. Основной строительный материал: допустим, вы планируете использовать брус. Не забываем о разновидностях древесины и ее эксплуатационных характеристиках – все это отразится на общей стоимости данной статьи расходов.

2. Другие материалы для постройки дома: кровля, доска для пола, различные материалы для обшивки стен здания.

3. Материалы для отделки: различные краски, паркет, обои с плиткой.

4. Фундамент: стоит просчитать количество необходимого материала и его стоимость с доставкой, а также оплату работы подрядных организаций.

5. Затраты на коммуникации: газификация, электроснабжение, водопровод и канализация.

Детальный анализ

Когда прояснились основные группы расходов, можно распределять их на конструктивные элементы будущего дома — расходы на фундамент, стены, крышу и отделку.

Учитывайте:

  • архитектурные особенности строения;
  • дизайнерские решения;
  • формат кровли;
  • типы и количество будущих коммуникаций;
  • необходимость в спецтехнике и строителях;
  • расходы на доставку материалов к месту постройки;
  • расходы на вывоз строительного мусора;
  • расходы на проведение различных экспертиз на участке застройки
  • расходы на оплату труда проектировщиков.

Стены

Мы взяли в качестве примера брус. Как рассчитать количество брусьев, необходимых для строительства дома? Ведь они обычно продаются в кубических метрах. Для начала нужно рассчитать общий периметр сооружения по технической документации. Затем умножить полученное значение на его высоту. Полученное число необходимо умножить на площадь сечения бруса. Таким образом, будет выяснен общий объем материала в кубических метрах, необходимый для строительства. Этот показатель вносим в смету, предварительно просчитав его по рыночной цене. Плюс отдельной строкой к этой сумме добавляются расходы на транспорт и работу грузчиков.

Фундамент

Для начала стоит определить размеры фундамента. Для этого периметр основания дома перемножается с высотой и толщиной будущей фундаментной основы. Так мы получаем сведения об объеме. Останется лишь узнать рыночную стоимость одного кубометра бетона и умножить ее на полученную величину. Не забываем про доставку и работу подрядных организаций!

Кровля

Кровельные материалы считаются очень легко. Из проектной документации берется общая площадь крыши дома, выясняется стоимость одного квадратного метра необходимой кровли, затем эти данные перемножаются.

Отделочные материалы

Эти расчеты, пожалуй, самые кропотливые, ведь в них включены самые различные материалы. Покрытую площадь стены нужно умножить на стоимость одного квадратного метра каждого материала в отдельности. Далее — произвести расчет всех затрат и вывести общий итог.

Как бы то ни было, смета на строительство дома из бруса – очень важный документ. Он поможет вам произвести всю процедуру максимально быстро и безошибочно. Главное, разрабатывать строительную смету на основании действующих государственных, отраслевых и территориальных нормативных актов.

Читать далее

www.infpol.ru

Как правильно составить смету. Составление строительных смет

Сметы  |   |   4339

В коммерческом строительстве смета — важный документ для выстраивания отношений между подрядчиком и заказчиком, поэтому составляется она максимально подробно и оформляется в соответствии с определенными требованиями. Однако если вы собираетесь строить дом своими силами, то составить смету вы можете самостоятельно. Главное — знать несколько основных принципов.

Составление смет станет процессом значительно простым если доверите это дело профессионалам.

Как составить правильную смету. Виды затрат

Первое, что должна содержать в себе правильная смета — два основных вида затрат.

Прямые затраты — это затраты, связанные непосредственно с процессом строительства. Они показывают количество денег, которые вы потратите на покупку материалов, их доставку, аренду спецтехники, выплату зарплаты рабочим и так далее.

Этот раздел сметы — основной, поэтому при расчете прямых затрат важно оперировать точными данными: актуальными ценами на работы, услуги и стройматериалы и правильно рассчитанными параметрами объекта.

Накладные расходы. Если пренебречь накладными расходами, можно получить в итоге немаленькую дыру в бюджете, поэтому их тоже важно просчитать заранее. В накладные расходы входит все, что связано с организацией процесса строительства.

К накладным расходам могут относиться покупка спецодежды, инструментов и других расходных материалов, обеды для рабочих, вывоз мусора, постройка временных конструкций, как например: строительных лесов для малярных работ, заборов, туалетов, временных складов и так далее. Все вместе это может составлять довольно большую статью расходов.

Отразить в таблице эти два вида затрат можно разными способами. Кто-то выделяет их в два отдельных больших раздела, каждый из которых разбивается на подразделы: этапы строительства, стоимость работ и стоимость материалов. Другой вариант — в каждом этапе строительства сделать раздел с прямыми затратами и раздел с накладными расходами. Оформление может быть каким угодно — главное, чтобы вам было потом удобно пользоваться такой таблицей.

Пример сметы, учитывающей прямые и накладные расходы

Наименование

Единица измерения

Количество

Цена одной единицы, руб

Стоимость, руб

Прямые затраты

Фундамент

Подготовка грунта

Аренда экскаватора

1 ч

3

3000

9000

Выкорчевывание камней

шт

3

500

1500

Просыпка и трамбовка основания

м/п

49

150

7350

Земляные работы

Копка траншеи

1 ч

30

600

18000

Насыпка песчаной подушки

комплекс

30000

Накладные расходы

Постройка ограждений

комплекс

1000

Постройка склада

комплекс

1500

Составление сметы. Этапы строительства.

Самый удобный способ составления строительной сметы — сделать так чтобы она отражала ход строительства в хронологическом порядке. Это значит, что вы начинаете составление сметы с самого первого этапа — закладки фундамента и заканчиваете внутренней и внешней отделкой. Такая компоновка дает возможность заранее распланировать продолжительность работ отдельно для каждого этапа.

Фундамент

 Эта часть работ обычно занимает около 30% от бюджета стройки. Основной расходный материал — бетон, песок и арматура. Сами работы несложные, но нужно правильно все рассчитать. Возможно, придется арендовать экскаватор. Стоимость фундамента зависит от его типа. Закладка фундамента включает в себя следующие работы:

  • Подготовка грунта: расчистить участок, выкорчевать корни деревьев, снять плодородный слой почвы и так далее.
  • Земляные работы: копка котлована или траншеи, бурение скважин под сваи в зависимости от типа фундамента.
  • Монтаж фундамента

Стены, перекрытия и кровля

Возведение “коробки” дома — главный этап строительства. Стоимость зависит в основном от материала. Выбор материала сегодня очень большой: от бруса до газосиликатных блоков.

Как следует из названия, этот этап можно разбить на три части. Самое главное — как можно подробнее расписать в смете все материалы и работы, в том числе вспомогательные. Важно точно рассчитать количество материалов, чтобы не образовалось излишка и в то же время не пришлось лишний раз тратиться на доставку.

Отделка и проведение коммуникаций

 Чтобы в доме можно было начинать жить, в нем нужно провести хотя бы основные виды отделочных работ: стяжку полов, выравнивание стен, монтаж сантехники и электропроводки и так далее. Принцип составления сметы не отличается от других этапов.

Составим сметы используя последние обновления нормативных базах.  Выполним сметы в удобные для Вас сроки

xn--80ajpfhbgomfh1b.xn--p1ai

Смета на строительство дома и работы: пример и образец

Строительство дома или постройки начинается с выполнения расчёта и составления сметы, с учетом используемых материалов, выполненных работ и стоимости аренды специального оборудования. Именно поэтому в строительстве принято использовать смету, которая четко отображает финансовые затраты на возведение конкретного объекта. Смета применяется для всех типов строений. В этой статье мы расскажем что такое смета дома и как ее можно рассчитать, а также сколько стоит рассчитать смету.

Состав сметы на строительство

Выполняя расчёт смет следует учитывать многие параметры

Смета на строительство дома — это основной документ для специалистов, без его наличия ни одна фирма-застройщик выполнять возведение строения не будет. Основные финансовые затраты приходятся на закупку строительных материалов и дополнительных элементов к ним. Выполняя расчёт смет следует учитывать такие параметры, как:

  • объем планируемых работ;
  • используемая технология;
  • сроки строительства;
  • количество специалистов на проекте;
  • объем и сроки финансирования объекта.

Эти критерии позволят заказчику выполнить контроль сроков строительного процесса, проверить отдельные виды работ. Главная задача, которую решает смета на строительство дома:

  • соблюдение четкого графика работ;
  • объем финансирования в период проведения работ.

Для выполнения расчетов заказчик может подать заявки сразу в несколько фирм, для этого необходимо заключить договор на составление документа. В результате, смета дома составленная разными специалистами будет отличаться итоговой стоимостью, это происходит от того, что каждая фирма вносит своих поставщиков материалов, специалистов, выполняющих работы. Просмотрев несколько документов можно сравнить и выбрать для себя наиболее оптимальный вариант по деньгам и без ущерба будущей конструкции.

Обязательно заложите в расход мелкие или непредвиденные расходы 15% от общей стоимости объекта. Это могут быть, транспортные расходы, оплата за получение различных справок, связанных со строительством.

Приобретение земельного участка и выполнение расчетов

Затраты на строительство, как правило, начинаются с включения в расходную часть документа стоимости земельного участка

Затраты на строительство, как правило, начинаются с включения в расходную часть документа стоимости земельного участка. Земля приобретается несколькими способами, не противоречащими законодательству:

Рекомендуем к прочтению:

  • выкуп участка у прежнего владельца;
  • выкуп из государственной собственности;
  • получить земельный участок в распоряжение бесплатно, при условии наличия свободной земли.

В момент приобретения земельного участка обязательно составьте договор, этот документ поможет избежать мошеннических операций и юридически обезопасит вас. Договор должен содержать:

  • предмет договора: целевое назначение участка, его категория и общую площадь;
  • цена участка, согласованная продавцами покупателем.
  • Когда сделка уже проведена, выполняется государственная регистрация перехода прав собственности.Для этого в юстицию подаются следующие документы:
  • заявление-регистрация;
  • квитанция об оплате за регистрацию участка;
  • договор купля-продажа;
  • паспорт и дополнительные документы подтверждающие личность;
  • кадастровый план.

Весь пакет документов принимается соответствующим органом и решение принимается в установленный законодательством сроком, который составляет один месяц.

Для информации! При выполнении нескольких строительных процессов разными подрядчиками, нужно выполнять составление смет на строительные работы по каждому их виду.

Цена такого документа может варьироваться от 9 до 40 долларов, т.к. расчет зависит от количества позиций в документе. Срок составления документации от 1 дня, в зависимости от срочности.

Как составить смету

Расчёт будущих расходов на строительство дело специалистов, но если вы уверены в своих силах, можно составить смету на строительство и самому

Расчёт будущих расходов на строительство дело специалистов, но если вы уверены в своих силах, можно составить смету на строительство и самому. На фото представлен пример сметы на строительство каркасного дома. Порядок составления документа:

  • определиться с количеством материалов;
  • найти необходимую технику;
  • договориться со специалистами о строительстве.

Когда у вас уже есть представление из чего будет строиться дом, как он будет выглядеть, в какой части участка стоять, какие материалы будут использованы, посчитать конечную сумму не составит труда. Стоит отметить, в интернете сейчас большое количество строительных форумов, где можно скачать пустой бланк сметного документа либо составить его самостоятельно в офисной программе.

Рекомендуем к прочтению:

Смета на строительство дома из дерева

Итак, как составить смету на строительство дома из дерева? Для составления сметы затрат необходимо:

  • Определиться с последовательностью выполнения действий, понять какие работы стоит доверить строительным организациям, а что можно выполнить и самому.
  • Следующее — расчет сметы, зависит от использования технологий строительства. Заключается в определении объема строительных материалов и конструкций, их применение.
  • Когда все эти данные уже есть, можно найти фирму, оказывающую строительные услуги, ознакомиться с расценками, узнать стоимость на материалы и работы.
  • Далее составляющий берет все полученные значения и переносит их в свою таблицу, где в разрезе по каждому виду работ или изделий будут суммироваться итоговые суммы.
  • Когда все данные заполнены в графах: наименование, стоимость работ, единица измерения, можно выполнять общее суммирование проекта. Для удобства можно вынести итоговую цифру в правый бок таблицы, для этого необходимо настроить формулу. Такой расчет можно выполнить для конструкции из любого материала и проекта.

Подобным способом высчитывают количество материалов и объемы работ по всем типам домов независимо из чего они построены.

Расчет затрат на фундамент, кровельные и отделочные материалы

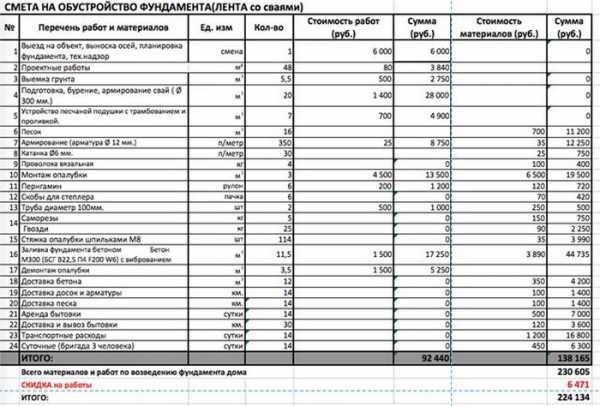

Образец сметы на строительство фундамента

Смета на строительные работы обязательно должна содержать в себе информацию о фундаменте, кровельных и отделочных материалах, эти позиции наиболее затратные. Для того, чтобы понять как рассчитать объем материала на фундамент дома, следует умножить периметр, высоту и толщину фундаментной основы. В результате мы получим объём и выясним стоимость 1 куб. м. бетона и умножим ее на полученное значение. Кровельный материал вычислить очень просто для этого необходимо взять из проекта на дом общую площадь кровли и стоимость за 1 кв.м. материала, а потом умножить их между собой. Вычисление расходов на отделку наиболее хлопотливая задача, для этого необходимо будет площадь стены умножать на стоимость 1 кв.м. каждого вида изделия.

Качественно рассчитать смету на строительство дома можно самостоятельно вооружившись калькулятором либо обратиться за помощью к профессионалам.

Предлагаем вам просмотреть видео, где показано как выполнять расчет сметы

kakpostroitdomic.ru

Как самостоятельно составить смету на ремонт квартиры

Наверное, каждый, кто начинает ремонт своими силами, очень хочет знать, во сколько он выльется в денежном плане. Бежать за советом к знакомым бесполезно: у всех разные представления, свои цели и запросы. Кто-то, стремясь к евростандартам, выкладывает за это удовольствие немалые суммы, включая в нее стоимость всей купленной мебели и электробытовой техники. Кого-то же устраивает скромный эконом-ремонт без излишеств и затрат. Поэтому смета на ремонт квартиры у всех будет различной.

Составление сметы — необходимый начальный этап любого ремонта

Составление сметы на ремонт своей квартиры

Для чего же собственно нужно это скучное бухгалтерское занятие – составление сметы грядущих расходов, и нельзя ли как-то без этого обойтись?

Смета на ремонтные расходы – первое и обязательное условие, с которого вы должны начинать ремонт вашей квартиры

Она позволяет:

  1. Определить ваши финансовые возможности и тот тип ремонта, который вас устроит.
    Ведь как известно, каждый грешен «маниловскими» планами – грандиозными замыслами, которые разбиваются либо о нашу лень, страх собственной творческой инициативы и банальное безденежье.
    Знание того, что вы все верно рассчитали и вам хватит ваших денег на все задуманное, придаст вам уверенности
  2. Завершить ваш грандиозный проект без вынужденных задержек из-за финансовых затруднений
  3. Сравнить выведенную лично вами сумму затрат со стандартными сметами на подобные виды ремонтных работ

Фирменный прайс-лист показывает вам по сути ту сумму денег, которую вы сэкономите, отказавшись от профессиональных услуг ремонтно-строительного сервиса.

Увидев эту весьма ощутимую разницу, вы почувствуете нешуточный прилив энтузиазма и засядете за энциклопедию домашнего мастера.

Закончив школу ремонта, вы больше не будете испытывать потребности в услугах дорогих ремонтных сервисов.

Итак, как же самостоятельно составить смету?

Образцы сметы на ремонт

Профессиональный прайс-лист может отличаться от вашего:

В прайс-листе фирмы обычно указывается стоимость проведенных работ с выведением итогов цифры.

Например, так выглядит образец сметы на ремонт кухни:

Смета на ремонт кухни, составленная ремонтным сервисом

Если закупку материала по желанию заказчика производит фирма, то к стоимости добавляются затраты на материалы.

В смете, составляемой при самостоятельно производимом ремонте, должны присутствовать:

  • Расходы на строительные материалы (как черновые, так и чистовые)
  • Стоимость строительных инструментов и крепежа, которые необходимо приобрести
  • Затраты на доставку груза:
    транспорт, работа грузчиков

Образец такой сметы на рисунке ниже:

В самостоятельную смету , кроме стоимости материалов, могут входить затраты на транспорт

Что еще может быть включено в смету

В общий перечень затрат может входить и стоимость работы профессиональных мастеров.

Редко кому удается на всех этапах полностью обойтись своими силами, да и к этому не стоит стремиться, иначе это уже будет некой манией, и вам придется полностью посвятить себя ремонту до конца дней своих, забыв о любимой работе, отдыхе и развлечениях.

Самостоятельный ремонт становится невыгодным, если:

  • Стоимость строительного инструмента слишком дорога, и он вам по окончанию ремонта вряд ли еще понадобится
  • Работа слишком вредна для здоровья либо трудоемка и требует высокого мастерства

Нужно трезво оценить, что выгодней:

  • Купить шлифовальную машинку для паркета, газовый баллон для установки натяжного потолка, сварочный аппарат или обратиться к профессионалам:
    циклевщику, монтажнику потолков, сварщику металлоконструкций
  • Закупать ли мешки с песком и цементом, бетономешалку (как альтернативу бесконечному многодневному размешиванию смеси в тазике) или купить готовый бетон и сделать стяжку всех полов и кирпичную кладку за один день
  • Душиться ли от ядовитых испарений лака и красок или заплатить за работу маляру
  • Изготавливать ли самим металлопластиковые окна или заказать готовые стеклопакеты
С чего начинают составление сметы
  1. Самостоятельно или при помощи дизайнера разрабатывается дизайн-проект
  2. Выбираются материалы для покрытий и изучается процесс его установки (при самостоятельной работе)
  3. Измеряют высоту потолков, длину и ширину комнат, окон и дверей
  4. Затем рассчитывают площадь пола и стен, оконных и дверных проемов:
    Если имеется план жилья, составленный МБТИ, либо же известна серия здания, то задача упрощается, так как все размеры есть на схеме или в стандартном проекте

    Необходимые замеры: высота, длина и ширина комнаты, дверных и оконных проемов

  5. После этого приступают к расчету площади рабочих обрабатываемых поверхностей.
    Этот расчет также можно ускорить при помощи готовых стандартных программ
  6. По площади определяют количество необходимого материала
Примеры расчетов материала
  1. Чтобы определить, сколько рулонов обоев необходимо купить для кухни:

    • из общей площади стен (S ст.) вычитают S оконных и дверных проемов и S кухонного фартука
    • полученную S рабочей поверхности делят на S одного рулона (обычно это около 5 м ²)
    • значение округляют до целого и прибавляют рулон для запаса:
      Запас необходим, так как оклейка производится с совмещением узора, который имеет раппорт (повторение)

    Более точный и экономный расчет – по периметру и по количеству полотен.

  2. Для того чтобы рассчитать, сколько килограммов строительной смеси понадобится для выравнивания стен, определяют:

    • Площадь откосов, который прибавляют к площади стен
    • Ровность стен при помощи уровня
    • Примерную толщину штукатурного слоя, который нужно нанести

    Зная расход Кнауфа на 1 м ² при, допустим, миллиметровом слое, можно рассчитать его общее количество.

    Кнауф также берется с запасом, так как дает усадку и наносится часто несколькими слоями.

    Для нанесения последнего слоя используется финишная штукатурка.

Подбор, замеры и расчет может занять время, но это нужно сделать, иначе есть риск взять слишком много материала, или (что еще хуже) – слишком мало. Придется вновь ехать в магазин, и не факт, что обои, вагонка или плитка такого же цвета и рисунка будут в наличии.

Для упрощения расходных расчетов разработаны специальные программы-калькуляторы.

Таким образом, смету на ремонт квартиры можно составить сегодня без особых умственных затруднений, быстро и точно.

Видео: Как составить смету

remontdizajn.ru

Как составить смету на ремонт квартиры самостоятельно

Ссылка на статью успешно отправлена!

Отправим материал вам на e-mail

Ремонт – всегда дорого, но эти затраты можно с точностью спрогнозировать. Именно потому важно знать, как составить смету на ремонт квартиры самостоятельно. Это подготовит вас к необходимому объему затрат и позволит соизмерить свои запросы со своими же возможностями. Смету вполне реально сделать самостоятельно, и к тому же в таком случае вы будете уверены, что там нет никаких накруток и подводных камней.

Содержание статьи

Что такое смета и нужна ли она вообще?

Хороший план – это один из важных компонентов любого дела. К тому же по нему можно контролировать проведение работ или выполнение задач. Именно такую роль и играет смета в ремонте. Часто бывают ситуации, что простой косметический ремонт затягивается на годы, и все потому, что не было составлено сметы. Ведь она поможет спланировать весь процесс – от закупки материалов до проведения отделочных работ.

Грамотный ремонт начинается с составления плана

В смету включают все затраты, которые предполагаются по закупке материалов, отделке. Тут же учитывают, какие объемы материалов нужны, прописывают сроки выполнения задач. Если денежные средства будут вливать в ремонт постепенно, то необходимо указать и то, в каких объемах и когда они поступят.

Смету составляют не только перед тем, как начать ремонт больших объектов своими руками: для квартиры она также пригодится. Если вы потратите немного времени на изучение правил составления, а потом еще сделаете ее, то сможете сэкономить даже с учетом того, что все работы проведете самостоятельно, до 30%.

Подробное составление сметы позволит сэкономить до 30% бюджета ремонта

Кое-что важное

Когда вы составляете смету на ремонт квартиры самостоятельно, нужно учитывать не только материалы и отделку. Иногда бывает проще некоторые процессы все-таки доверить профессионалам. Ну, к примеру, полировка паркета – это та работа, которую будут проводить самостоятельно долго, к тому же необходимо специальное оборудование, которое вам потом не пригодится. К подобным инструментам относятся перфораторы и бетономешалки, а также ряд других. В таком случае вам просто нет смысла тратить больше.

Также важно внести в смету услуги мастеров, таких как сантехники, электрики; специалистов из БТИ, если вмешательства их в ремонт квартиры избежать невозможно. Оплата этих услуг может потянуть достаточно много, и если их не учесть изначально, то возникнет такая ситуация, как мы описывали в начале – затяжной ремонт.

В стоимость сметы необходимо внести затраты на профильных специалистов, таких как электрик и сантехник

Важный компонент, который нужно закладывать в смету, – это колебание цен. Часто оно наблюдается сезонно, хотя у нас в стране такие колебания, а если точнее, повышения, будут происходить каждый день, неделю, месяц.

Как составить: полезные советы и рекомендации

Конечно, есть профессионалы, которые занимаются составлением смет, но своими руками, все же, надежней и точно без переплат. Перед тем, как составить смету на ремонт квартиры самостоятельно, нужно знать, какие разделы должны в ней быть. Общая смета – это два основных раздела:

  • На ремонт и отделку.
  • На черновые материалы.

Очень важно учитывать при составлении все вероятные расходы и полностью исключить вероятность внеплановых. Необходимо указывать реальную потребность в черновых материалах и стоимость работ, в случае, если вы будете привлекать специалистов.

Все расходы в общем случае делятся на два вида: на работы и на материалы

Почти все строительные компании при составлении сметы делают накрутку вплоть до 30%. Именно потому выгодней делать ее самостоятельно, для чего абсолютно не нужно иметь специальных знаний в строительной или ремонтной сфере. Никто не спорит – ее качество будет не идеальным, однако вы сможете продуманно и тщательно подойти к собственным затратам, ведь делать это будете для себя.

Для начала нужно определиться с необходимыми материалами, лучше все сразу записывать, чтобы не забыть. Потом, вооружившись рулеткой, можете отправляться на замеры квартиры или комнаты, где будет проходить ремонт. С полученными данными, опирайтесь на источник расхода строительных материалов. Начнем с черновых: вы уже сможете рассчитать, сколько нужно «черного» материала. Всегда делайте запас в 10%, так как качество материалов может быть не самым высоким, возможен брак.

При расчете затрат на черновые материалы всегда делайте запас в 10%

 Когда вы самостоятельно составляете смету для ремонта квартиры, нужно учитывать такие важные моменты:

  • Еще в самом начале нужно определить необходимые объемы материалов – как черновых, так и отделочных, ведь решать по ходу работы – это не лучший вариант.
  • Необходимо закупать материалы с запасом, в них возможен брак. Особенно это касается керамической плитки, обоев и другие нарезных материалов.
  • Продумывайте, в какой очередности к вам в квартиру будет осуществляться завоз материалов. Важно при этом, чтобы был простор для работы, но не было простоев, так как это затягивает ремонтный процесс. А если вы еще и нанимаете бригаду строителей, то придется платить им за это.
  • Важно разделить сметы на две вышеуказанные группы.
  • Лучшим вариантом будет составить смету, основываясь на типовом шаблоне.
  • Если вы будете закупать все материалы в одном строительном магазине, то можно поинтересоваться о возможности предоставления скидки. То же самое касается и найма бригады строителей, для ремонта всей квартиры.

При закупке материалов в одном магазине смело требуйте скидку

Составить качественную и продуманную смету можно с использованием специальных программ. Они есть платные или бесплатные. Самыми популярным являются «ЭкспертСмета», «Грандсмета», «Турбосметчик»

Очень удобным может быть использование программ для составления смет

Расчет в ремонте очень важен. Он не позволит превратить изнурительный, но приятный процесс, в стихийное бедствие, главное – правильный подход и взвешенные решения, ведь это залог успеха при составлении сметы.

Выводы

Ремонт – важное начинание, которое позволит создать удобные и привлекательные жилищные условия. Но его просто начать, а закончить сложнее, порой это затягивается на годы. Чтобы такого не допустить, можно составить смету на ремонт квартиры. Подобную работу вы можете проводить самостоятельно, и для этого никаких специальных навыков не нужно: только знать ключевые моменты такого вопроса. Собственно, это мы и рассказали в материале выше, так что – за работу.

Видео-урок о правильном составлении сметы на ремонт квартиры
