Проект на подключение электричества к частному дому – Подключение электричества к частному дому: проект, требования

Содержание

Схемы подключения электроснабжения в частном доме

При строительстве частного дома на первое место выходит строительство инженерных сетей и коммуникаций, электроснабжение в частном доме. И здесь основная роль отводится электроснабжению. В создании домашнего уюта большое значение имеют электробытовые приборы, их мощность и количество.

В первую очередь, для электроснабжения, необходимо выполнить проект, он создаётся на основе технических условий. Потом на основании проекта выполняются электромонтажные работы. Всё это должна выполнять специализированная организация, имеющая соответствующую лицензию.

Пример проекта электроснабжения частного жилого домаВернуться к оглавлению

Содержание материала

Технические условия на электроснабжение

ТУ выдает энергоснабжающая организация. В основном, это местные электрические сети или та организация или фирма, которой принадлежат электросети, от которых будет произведено подключение. Электрические сети могут принадлежать как предприятию электросетей, так и, к примеру, водоканалу, ТСЖ, дачному кооперативу или другой организации.

Подключение электричества к частному дому: мощность

В заявлении на выдачу ТУ необходимо указать, какую мощность вы хотите подключить и на какое напряжение (230/400 В). Предварительно необходимо рассчитать, какую мощность будут потреблять ваши электроприборы. На основании вашего заявления и технической возможности линии электропередач, энергоснабжающая организация выдает ТУ.

Подключение частного дома к электричеству: что важно принять к сведению

Многие просят мощность больше, чем им надо. И это правильно. Заново делать проект на электроснабжение в случае увеличения мощности дело не из дешёвых. Поэтому в заявлении на выдачу ТУ пишут большую мощность, при  этом перечень документации аналогичен.

Вернуться к оглавлению

Как провести электричество в частный дом: внешнее электроснабжение

После того, как вам выдали ТУ, вы идёте в проектную организацию, которая сделает проект на основании ПУЭ (правила устройства электроустановок) и СНиП (строительные нормы и правила). В ТУ будет указана общая разрешенная мощность для подключения, сечение кабельной или воздушной линии, марка и тип. Специалисты организации согласно ТУ и нормам выполнят проект, но вы обязаны принять участие в его работе, так как существует ряд нюансов. Схема электроснабжения дома поможет проработать многие детали.

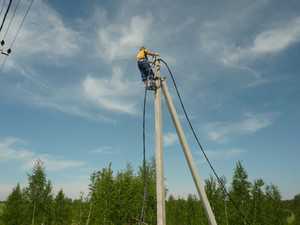

Пример внешнего электроснабжения

В большинстве случаев энергоснабжающая организация выдаёт ТУ на подключение частного дома воздушным вводом. Это делается с целью минимизиции случаев хищения электрической энергии. По этой же причине рекомендуется устанавливать ШУЭ (шкаф учета электроэнергии) на опоре или на фасаде дома. Чтобы не возникало проблем с последующей сдачей электроснабжения на коммерческий учёт, рекомендуется прислушаться к этим рекомендациям.

Сечение вводного провода и его марка

Согласно нормативной документации, вводной кабель должен быть сечением не менее: 10 мм2 для кабеля с медной жилой, и не менее 16 мм2 для кабеля с алюминиевой жилой, если воздушный ввод более 25 метров. Это связано с тем, что этот участок ввода рассматривается как отдельный участок воздушной линии, от столба к дому.  Если он составляет менее 25 метров, то сечение медной жилы не менее 4 мм2, алюминиевой не менее 10 мм2.

Сечение выбирают согласно ПУЭ, и зависит оно от системы, будет ли проводник PEN разделен на PE и N или нет. Всё это сделают специалисты проектного института.

Пример, как проводить электричество в частном доме

Необходимо помнить, что сечение кабельной линии выбирается по его длительно допустимому току. Он зависит от способа прокладки. К примеру, самый распространённый кабель – это ВВГ. Если сделать ввод в дом воздушным, а сечение его 10 мм2, то длительно допустимый ток для него составляет 80 А, а если этот же провод тем же сечением проложен в трубе один – трёхжильный, то длительно допустимый ток составляет 50 А. Это уже погрешность примерно 40 %.

Схема проводки электричества от столба к дому

Погрешность расчёта до 40 % говорит о том, что выбор сечения кабеля и подключаемой к нему нагрузке должен осуществляться только на основе специальной электротехнической литературы.

Допустимые параметры проводки электрического кабеля

Система электроснабжения: тип кабеля

При выполнении внешнего электроснабжения воздушным способом, в основном применяется кабель ВВГ, АВВГ или самонесущий провод СИП. При подземном вводе в основном применяется кабель ВБбШв или АВБбШв. Отсутствие или присутствие первой буквы «А» предполагает алюминиевую жилу.

Расстояние от опоры ВЛ (воздушной линии) до фасада дома, где будет закреплен ввод, не должно быть больше 25 метров. Если это расстояние больше, то требуется установка дополнительной подставной опоры. Высота ввода должна быть не менее 2.75 метра для неизолированного провода и 2.5 м для изолированного.

Совет. Самые распространённые сечения вводного кабеля и их длительно допустимый ток берутся из ПУЭ.

Не обязательно знать все таблицы из электротехнических справочников для определения рационального определения сечения кабеля. Оптимальное и самое распространённое сечение для вводного кабеля с медной жилой – это от 10 мм2, далее 16 и 25 мм2.

Применяемые кабели (ВВГ)

Минимальный длительно допустимый ток составляет 50, 70, 85 А соответственно. Если ввод выполнен воздушным способом, то соответственно длительно допустимый ток для него составляет 80, 100, 140 А.

Пример. Мощность, которую можно подключить к медному кабелю сечением 10 мм2 на напряжение 380 В – от 30 кВт, на напряжение 230 В – от 15 кВт, что вполне достаточно для домашнего комфорта.

Расчёт мощности

Как вы уже поняли, выбор сечения кабеля выполняется по длительно допустимому току, поэтому необходимо знать, как его рассчитывают.

В первую очередь, необходимо знать мощность электроприборов. Эта характеристика есть в их паспорте. Далее вычисляется ток:

I=P/U•cosФ

P, Вт – мощность подключаемых электробытовых приборов

U, В – напряжение бытовой электрической сети 230, 400 В

cosФ, где Ф – это сдвиг фаз между напряжением и током. Если отсутствуют промышленные агрегаты, то он принимается равным 1. В бытовых электрических сетях cosФ учитывается, когда присутствует реактивная нагрузка. Это могут быть лампы низкого или высокого давления, бытовой электроинструмент или электродвигатель. К примеру, самый распространённый cosФ для асинхронных электродвигателей 0.83 – 0.89.

Вернуться к оглавлению

Шкаф учёта и распределения электроэнергии

Разводка электричества в частном доме ШРУ должна выглядеть следующим образом.

  1. Вводное устройство. Это может быть рубильник типа ЯРВ или автоматический выключатель.
  2. Прибор учёт электроэнергии (индукционный или электронный электросчетчик).
  3. УЗО (устройство защитного отключения), которое защищает человека от опасного действия электрического тока.
  4. Автоматические выключатели, которые защищают электрическую сеть от перегрузок и токов короткого замыкания. Могут устанавливаться дифференциальные автоматические выключатели.
Шкаф учёта и распределения электроэнергии

Есть некоторые нюансы. К примеру, установка УЗО является обязательным, а защита от перенапряжений – нет. Скачки напряжений в электрической сети сегодня не редкость. Но в частных домах рекомендуется совместить защиту от перенапряжений и защиту от импульсных перенапряжений, вызванных ударом молнии. В данном случае лучшим вариантом будет установить в вводной электрощит УЗИП, защиту от импульсных перенапряжений. В таких случаях предусматривается резервное электроснабжение дома.

Схема ШРУ с учётом внутренней электропроводки

Специалисты проектной организации будут комплектовать электрощит с учётом внутренней электропроводки и её разводки. Поэтому предварительно необходимо нанести на план дома точки установок розеток и мощность электробытовых приборов, которые будут к ним подключаться. Исходя из этого, будет определяться однолинейная схема электроснабжения дома или многолинейная.

На этом видео вы можете посмотреть на однолинейную схему электроснабжения частного жилого дома

Так же необходимо сделать и относительно сети освещения, места установки выключателей, светильников и их мощность. На основе ваших данных и в соответствии ПУЭ и СНиП специалисты проектной организации выберут защиту для сети освещения и розеточной сети, а так же план разводки электропроводки по дому.

Предупреждение!

Если по какой либо причине вышел из строя автоматический выключатель, или вы решили его просто заменить своими руками, то номинальный его ток должен соответствовать длительно допустимому току кабеля – участку линии, который он защищает. То есть, если кабель ВВГ 3х1.5, длительно допустимый ток для него 15 А. При условии, что он проложен под штукатуркой или трубе, номинальный ток автоматического выключателя должен быть не более 15 А.

Если вдруг вы поставили ВА 32 А, то может получиться так, что при увеличенной нагрузке кабель или розетка будет греться, может оплавиться, загореться, и случится пожар, а защита не сработает, особенно, если это электричество в деревянном доме.

Совет. Нужно помнить, что не только кабель, но и вся пускорегулирующая и защитная аппаратура выбирается по длительно допустимому (рабочему) току.

Тип и марка кабеля по условиям прокладки

Самый распространённый и рекомендуемый кабель для прокладки в жилых помещениях, это кабель ВВГ. Если требуется прокладка кабеля по сгораемому основанию и под перекрытием, то необходимо применять кабель ВВГнгз. Маркировка «нгз» обозначает, что кабель не горючий и с заполнителем. В последнее время широко используется аналог кабеля ВВГнгз, кабель NYM. У него улучшенные эксплуатационные характеристики. Он отрицательно относится к воздействию прямых солнечных лучей, поэтому рекомендуется для прокладки внутри жилых и административных зданий и помещений.

Вернуться к оглавлению

Варианты заземления

Заземление служит для защиты человека от вредного воздействия электрического тока, если напряжение бесперебойное. Суть заключается в том, что при прикосновении человека к поврежденному участку цепи, и тем самым попадая под опасное напряжение, электрический ток идёт по наименьшему сопротивлению. В данном случае выполняют заземление с наименьшим сопротивлением, чтоб электрический ток пошёл не через вас, а через систему заземления в землю. Но для этого систему заземления необходимо выполнить в соответствии с правилами.

Контур заземления

Если на участке возле вашего дома хватает площади для контура заземления, то необходимо его выполнить. В данном случае, в землю вбиваются как минимум три вертикальных электрода, длиной не менее 2 м. Расстояние между ними должно быть не меньше, чем их сама длина. Вбиваться они должны в траншею, глубина которой должна быть не меньше 0.5 м.

При помощи горизонтальных металлических стержней они соединяются при помощи сварки и выводятся к зданию, после чего подводятся к вводному устройства дома. После монтажа заземления измеряют сопротивление тока. Если оно не соответствует, то забивают дополнительные электроды до тех пор, пока сопротивление заземления не будет доведено до нужного показателя.

Модульное заземление

Если не хватает площади для контура, часто выполняют модульное (точечное) заземления. В последнее время модульное заземление стало популярным, и не только из-за нехватки площади. Вбивается вручную или при помощи перфораторов в землю специальный электрод на глубину до 15 – 25 м. Одновременно с этим измеряется сопротивление.

Схема электрополитического заземления

Внимание! В частных домах и дачах при бытовом напряжении 220 Вольт / 380 Вольт сопротивление должно быть не более 30 Ом. Если оно не соответствует этому показателю, то заземление на вашем участке не защитит вас от опасного действия электрического тока, так как оно не больше, чем просто обыкновенное железо, бездарно закопанное в землю.

На этом видео можете посмотреть, как правильно делать модульное заземление при подводе электричества к дачному дому

Единственный минус модульного заземления в том, что неизвестно, на какую глубину нужно забить электрод, пока показатель сопротивления заземления не достигнет нужной отметки. Может, и на 30 м, а это уже высота 9-ти этажного дома.

Помните, что работы, связанные с оборудованием системы энергоснабжения, должны выполняться только квалифицированными специалистами!

proekt-sam.ru

Частный дом: как подключить его к электричеству? — Подключение к электросетям — Свет — Статьи и исследования

20.03.2011

Свет / Подключение к электросетям

Подключение электричества к дому: с чего начать?

Долгий путь оформление электричества начинается с оформления Технических условий (далее ТУ). За данной бумагой нужно обращаться в местную электросетевую организацию. В большинстве случаев в каждой сетевой организации создан специальный отдел – Центр обслуживания клиентов (ЦОК), который осуществляет работу с будущими потребителями электрической энергии.

Для подачи заявки на получение ТУ при себе необходимо иметь следующие документы: паспорт + его ксерокопия с пропиской, свидетельство на землю + копия или свидетельство на дом + копия, план земельного участка (можно нарисовать от руки). Далее уже в ЦОКе пишется заявление на заключение договора на технологическое присоединение к электрическим сетям.

Тут нужно помнить, что отказать сетевая организация в заключение договора ТП не имеет права, т.к. в п. 3 Постановлении правительства РФ № 861 от 27.12.2004г. (в редакции постановления правительства РФ от 21.04.2009 N 334), четко прописано что

«Сетевая организация обязана выполнить в отношении любого обратившегося к ней лица мероприятия по технологическому присоединению при условии соблюдения им настоящих Правил и наличии технической возможности технологического присоединения.

Независимо от наличия или отсутствия технической возможности технологического присоединения на дату обращения заявителя сетевая организация обязана заключить договор с лицами, указанными в пунктах 12.1, 14 и 34 настоящих Правил (физические до 15 кВт, юридические лица и индивидуальные предприниматели с мощностью до 100 кВт), обратившимися в сетевую организацию с заявкой на технологическое присоединение энергопринимающих устройств, принадлежащих им на праве собственности или на ином предусмотренном законом основании (далее — заявка), а также выполнить в отношении энергопринимающих устройств таких лиц мероприятия по технологическому присоединению».

При подаче заявления на договор ТП нужно помнить, что заявление надо писать в 2 – х экземплярах и один с датой и подписью принявшего заявления лица, оставлять и хранить у себя. Данное действие облегчит жизнь в дальнейшем, т.к. у сетевой организации с момента подачи Вами заявки, будет 30 дней в течении которых она обязана с Вами заключить данный договор и выдать на руки ТУ.

Если же по истечении 30 дней с Вами ни какого договора не заключат и ни каких бумаг Вы не увидите (как зачастую и бывает), то у Вас на руках будет главный козырь, в виде второго экземпляра заявления с датой его принятия, с которым Вы можете обращаться во всевозможные инстанции с жалобами на то что сетевые организации игнорируют и не выполняют постановления правительства.

Подключение к электросетям: технические условия, кто и как их выполняет.

Едем дальше, Вам повезло и по истечении 30 дней Вам выдали договор технологического присоединения с техническими условиями, не радуйтесь раньше времени. Прежде чем подписывать какие либо документы внимательно с ними ознакомьтесь, нет ли в них какого либо подвоха.

Первое о чем нужно помнить, нет ли в ТУ избыточных требований по отношению к заявителю. Как пример, Согласно постановления правительства РФ № 861 от 27.12.2004г. (в редакции постановления правительства РФ от 21.04.2009 N 334), стороны (сетевая организация и заявитель) должны выполнить мероприятия по технологическому присоединению в пределах своих границ балансовой принадлежности. Здесь нужно помнить, что если от границ Вашего участка, расстояние до ближайшей точки подключения (ВЛ-0,4 кВ или КТП) не превышает 500 метров в сельской местности и 300 в городской черте, то все мероприятия, (строительство линий, монтаж провода и т.д.), за пределами принадлежащего Вам участка должны выполняться сетевой организацией, в сроки не превышающие 6 месяцев.

Так же зачастую в ТУ для подключения физ. лица до 15 кВт, можно встретить требования по выполнению проекта на электроснабжение – это избыточное требование

В соответствии с Правилами технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к электрическим сетям (утв. Постановление Правительства РФ от 27.12.2004 №861):

П.18 «Мероприятия по технологическому присоединению включают в себя:… в) разработку заявителем проектной документации в границах его земельного участка согласно обязательствам, предусмотренным техническими условиями, за исключением случаев, когда в соответствии с законодательством Российской Федерации о градостроительной деятельности разработка проектной документации не является обязательной;»

Градостроительный кодекс РФ, п.3 статьи 48:

«Осуществление подготовки проектной документации не требуется при строительстве, реконструкции, капитальном ремонте объектов индивидуального жилищного строительства (отдельно стоящих жилых домов с количеством этажей не более чем три, предназначенных для проживания одной семьи). Застройщик по собственной инициативе вправе обеспечить подготовку проектной документации применительно к объектам индивидуального жилищного строительства.»

Отсутствие проекта в случаях, кроме указанного выше, может помешать не только технологическому присоединению к электрическим сетям, но и получению разрешения на строительство (Градостроительный кодекс).

Причем, по-видимому, проект электроснабжения является частью «архитектурно-строительного проектирования», определяемого Градостроительным кодексом, поскольку установленный состав соответствующей проектной документации включает «сведения об инженерном оборудовании, о сетях инженерно-технического обеспечения».)

И вот, у Вас на руках подписанные ТУ и договор на тех. присоединение. Возникает вопрос, что делать дальше. Нужно выполнять все пункты технических условий, а именно требования к заявителю и если есть общие требования. Выполняем технические мероприятия, а именно: монтаж узла учета на границе балансовой принадлежности (на наружной стене дома или на опоре ВЛ – 0,4 кВ), монтируем провода от узла учета до границы участка (с запасом, чтобы в последствии, в момент подключения их подключили к существующей или вновь построенной линии электропередач). Если дом построен выполняем монтаж внутренних сетей (не всех, ну а хотя бы выход с узла учета до автомата, с целью последующей без проблемной опломбировки узла учета).

Подключение электричества к дому: оформление разрешительной документации.

Монтаж выполнен (своими силами или нет это не имеет значения), можно переходить к наиболее тяжелой процедуре – оформление разрешительной документации.

Все оформление сводится к получению нескольких бумаг:

1. акт ввода или осмотра прибора учета;

2. акт разграничения балансовой и эксплуатационной принадлежности;

3. акт выполнения ТУ;

4. Акт осмотра (допуска) электроустановки;

5. Договор на электроснабжение.

В каждом регионе может быть чуть меньше или больше данных бумаг, т.к. у каждого свои требования.

Теперь подробнее о каждой бумаге.

Подключение электричества: Акт ввода или осмотра прибора учета

За этой бумагой нужно обращаться в сетевую организацию, а именно в ее подразделение районные электрические сети (РЭС), к руководителю или мастеру по учету электроэнергии. Получение данной бумаги сводится к следующему.

Вы, выполнив монтаж узла учета, привозите представителя сетевой организации на место, где он внимательно осматривает прибор учета и если все его устраивает, производит опломбировку и выдает на руки акт ввода прибора учета в эксплуатацию. Также возможен вариант когда опломбировка будет произведена после подачи напряжения, в этом случае попросите у представителя сетевой организации акт осмотра прибора учета.

Подключение электричества: Акт разграничения балансовой принадлежности и эксплуатационной ответственности

Выдается также в РЭС, но уже обращаться нужно к начальнику или главному инженеру. В этой бумаге будет подробно описана, схема вашего подключения и кто за что отвечает. Проще говоря будет прописано, за что отвечаете вы (а это провода ввода в дом, узел учета электроэнергии и внутренняя проводка дома) и сетевая организация (это ВЛ-0,4 кВ (от которой Вас подключили, трансформатор и т.д.)

Подключение электричества: Акт выполнения ТУ

Выдается сетевой организацией. В этой бумаге должно указываться, что вами выполнены все пункты ТУ и вы фактически готовы к включению.

Подключение электричества: Акт осмотра (допуска) электроустановки

Раньше данную бумагу выдавал Ростехнадзор, но по новым требованиям данная функция перешла к сетевой организации. Так что за этой бумагой обращаемся опять в адрес сетевой организации. Данный акт можно получить, как правило, имея на руках 3 выше указанные акта.

Подключение электричества: Договор электроснабжения

За договором нужно обращаться уже не к сетевой, а к сбытовой организации (т.е. кому вы будете оплачивать счета за потребленную электроэнергию). За договором нужно обращаться после получения всех вышеперечисленных актов. Договор на электроснабжение является конечной стадией в этом непростом пути подключения к электросетям.

Имея на руках договор, возвращаемся обратно в РЭС, показываем его (договор) начальнику или главному инженеру, отдаем копии всех вышеописанных актов и подключаем, силами РЭС, электричество к своим землевладениям.

Все выше сказанное описывает процедуру подключения в общих чертах (типовые требования) и в зависимости от Вашего местонахождения данные требования могут быть менее или более жесткими.

Автор: эксперт ЭнергоВОПРОС.ру

energovopros.ru

Схема подключения электричества в загородном доме

Подключение электричества в загородном доме – это очень важный этап строительных работ. От правильной установки электросети зависит не только оптимальная работа всех подключенных к ней приспособлений и устройств, но и безопасность жильцов. Основой правильного монтажа электросети является схема подключения электричества.

1. Электроснабжение частного дома

Снабжение электропитанием частного дома производится от общей линий электропередач  загородного поселка – будь это деревня или садовое товарищество. Сегодня электричеством у нас в стране обеспечено подавляющее большинство жилых поселков. Линии электропередач установлены таким образом, чтобы снабжение каждого дома было доступным. Как правило, возле каждого участка стоит один, а то и несколько столбов ЛЭП.

Запитка каждого дома от линии электропередачи проводится сотрудниками электроснабжающей организации – от столба до электросчетчика. Дальнейшее устройство системы электроснабжения – забота хозяина.

Непосвященному человеку проведение электрического тока от счетчика до каждой лампочки и розетки в доме кажется трудноразрешимой задачей. Понятное дело – осуществлять монтаж электросети должны профессионалы, но и хозяева должны иметь представление о данной работе. Ведь эксплуатировать электросеть предстоит им. Неплохо бы уметь и контролировать электроустановочные работы – хотя бы в рамках общих понятий об электросетях в частном доме. Именно знакомству с основными такими понятиями и посвящена эта статья.

2. Важность планирования электросетей

Как и во всяком деле, в прокладке электросетей в первую очередь не обойтись без подробного плана. В первую очередь – это учет всех потребителей (лампочки, стиральные машины, холодильники и т.д.). Во вторую очередь – графическое отображение системы электропроводки от источника до потребителя.

Все этапы установки электросетей опираются на схему подключения электричества. В общем виде это чертеж, где наглядно отображены:

  1. Узлы электропитания от линии ввода
  2. Предохранительные устройства защиты от короткого замыкания
  3. Распределительные коробки, где происходит ответвления линий тока на определенные помещения и потребителей
  4. Расположение линий электропередач – то есть, проводов
  5. Места, где установлены розетки для потребителей

В план-схему обязательно должны входить сведения о мощности потребителей, о параметрах предохранителей, о параметрах электрических проводов и тому подобные сведения.

Только имея на руках схему подключения можно начинать работу. Бессистемная установка проводов обязательно приведет к ошибкам, а ошибки в работе с электричеством – это прямая угроза безопасности жизни и жилищу.

Если дом был построен по индивидуальному проекту, то схемы подключения должна составляться конкретно для этого дома. В случае использования типового проекта, схема подключения электричества тоже может быть типовой.

3. Наружное подключение электричества

Хотя подключение от линии электропередач до здания – это обязанность электриков вашего поселка, жить в доме вам, и эту работу тоже нужно проконтролировать, как и обеспечить электриков всем необходимым для монтажа проводки. Тем более что вариантов подключения может быть несколько, и определяться вам.

Вот несколько замечаний по этому этапу работ.

Подводка проводов может быть осуществлена как по воздуху – от столба к дому, так и под землей. Провод от столба электропередачи к дому не должен провисать больше, чем на 3.5 метра от земли. Он не должен касаться веток деревьев, деревянных частей дома, каких-либо других выступающих узлов. При расстоянии  больше … метров от столба до входного узла в дом, нужно установить дополнительную опору для проводов.

Для входного кабеля используются провода с минимальным сечением 16мм2. Он может быть двужильным (при использовании напряжения 220В) и четырехжильным  (при напряжении 380В). Всем требованиям эксплуатации (безопасности, минимальным потерям и долговечности) соответствуют провода NYM,ВВГнг, ВВГ и ПУНП.

Провода, отходящие от столба линии электропередач должны находиться в защитной оболочке. Для того, чтобы сохранить провода от разрыва их прикрепляют к опорному прутку. Пруток в виде толстой проволоки должен иметь хорошее натяжение, а электропровод, наоборот должен крепиться не в натяг.

Ввод проводов внутрь дома производится через отверстие, тщательно заизолированное негорючим материалом. Провода должны продеваться через защитный кожух, например, пластиковую или металлическую трубу.

Правила наружного подключения дома

Внутри дома провода входят в электросчетчик, который учитывает потребленную электроэнергию, а от счетчика  – к распределительному щитку.

4. Распределительный щиток

Именно распределительный щиток является как бы «мозгом» всей системы электроснабжения дома. Он представляет собой металлическую коробку с вмонтированными узлами, от которых отходят провода в тот или иной участком дома. Все узлы в коробке смонтированы так, чтобы не касаться друг друга.

Основными элементами распределительного  щитка являются защитные предохранители. Они монтируются на общем входе в щиток и на каждую группу потребителей. Современные предохранители заменили традиционные электрические пробки, где разрыв сети в случае короткого замыкания происходил после расплавления входящих в состав пробок легкоплавких вставок. Сегодня эту роль выполняют автоматические предохранители, а попросту – автоматы, где разрыв сети происходит при критическом повышении температуры благодаря встроенным датчикам. Каждый автомат рассчитан на определенную мощность потребителей тока.

Самый мощный автомат ставят на общем входе. Он позволяет отключить всю систему. Если необходимо отключить потребители частично – например, для ремонта – можно отключить соответствующий автомат. Короткое замыкание в отдельном узле, таким образом, не отключает всей системы.

Распределительный щиток

5. Подробнее о схеме электропроводки

Вывод проводов из распределительного щитка соответствует расположению потребителей в разных помещениях. Рассмотрим подробнее типовые схемы распределения электричества в доме.

В современном жилище мы используем различные электроприборы, потребляющие разное количество электроэнергии. Уровень потребления ее выражается в мощности электроприбора.

Самыми мощными потребителями в современном доме являются электрические плиты, нагреватели в сауне, самыми экономными – электролампочки и мелкие бытовые устройства.

Ниже приведены средние характеристики энергопотребления некоторых наиболее часто используемых электроприборов от самых мощных к менее мощным (в Вт):

  • Проточный нагреватель воды – 5000
  • Электроплита – 3000
  • Автоматическая стиральная машинка – 2500
  • Сварочный аппарат – 2300
  • Духовка – 2000
  • Утюг – 1700
  • Бойлер – 1500
  • Пылесос – 1500
  • Обогреватель – 1500
  • СВЧ-печь – 1400
  • Электрочайник – 1200
  • Вентилятор – 1000
  • Холодильник – 600
  • Компьютер – 500
  • Телевизор – 300
  • Лампочка – 60

Уже из этого небольшого списка видим, где сосредоточены главные потребители электроэнергии в нашем доме – на кухне и в ванной-прачечной. Естественно, не рекомендуется включать все приборы сразу, но и включенной электроплиты при постоянно работающем холодильнике достаточно для существенной нагрузки на сеть.

Именно узлы, от которых ведут провода в такие помещения, имеют самые мощные автоматы.

6. Электрическая и монтажная схема подключения

Есть электрическая схема подключения, а есть план-схема, совпадающая с планом дома.

Электрическая схема показывает, какие типы подключения используются – где ток подается параллельно, где последовательно и т.д.

Электрическая схема сети

Для монтажа следует иметь еще и монтажную схему. В простом виде она должна представлять собой чертеж, совпадающий с планом всего дома. На ней изображаются места расположения электропроводов и места, где расположены монтажные узла и разъемы для электропитания.

Монтажная схема электросети

Здесь мы видим в какое помещение идут провода от распределительного щита, какие марки проводов используются, как расположены розетки на стенах и т.д.

Конечно, представленные схемы достаточно примитивны. В реальности схема электроснабжения может иметь довольно сложный вид. Проект обычно совмещает электрическую и монтажную схему электроподключения.

7. Распределение электропитания по помещениям

Как мы уже упоминали, самыми энергоемкими помещениями можно считать

  • Кухню, где хорошая хозяйка использует массу электроприспособлений….
  • Ванную и прачечную со стиральной машинкой и электронагревателем
  • Бойлерную, где осуществляется разогрев отопителей при электрическом отоплении дома

Достаточно энергоемкими могут быть

  • Мастерская, где умелец пользуется мощными электроинструментами
  • Гостиная, где установлено много ламп, включен телевизор и пара компьютеров

Самыми экономными потребителями электричества являются

  • Спальни, детские
  • Санузлы
  • Подсобные помещения – кладовая, гардеробная, коридор
  • Чердак и подвал, куда хозяин заглядывает относительно редко

Очевидно, что на каждую группу помещений ставится автомат соответствующей мощности.

8. Безопасность электросетей

Обеспечение безопасности пользования электричеством – задача, пожалуй, более важная, чем даже само электроснабжение. Опасность электричества состоит в его токопоражающей способности по отношению к человеку и в пожароопасности – вследствие экстремального нагрева проводов при коротком замыкании.

Тема эта довольно обширна. Что же касается схемы электроснабжения, то главное в ее устройстве – именно обеспечить безопасность эксплуатации электросети.

Особое внимание нужно уделить соответствию монтируемых автоматов  тем, что указаны на схеме. Мощность автоматов должна быть тщательно рассчитана с учетом всех нагрузок на сеть и каждый из ее узлов.

Что касается безопасности человека, то схема электропроводки предусматривает ряд мер:

  1. Наличие электроизоляции на всех токоведущих частях
  2. Правильное расположение розеток
  3. Заземление всех необходимых элементов
  4. Недоступность большинства электроузлов для случайного контакта
  5. Повышенная защита сетей в детских комнатах
  6. Применение специальных мер для защиты во влажных помещениях

8. Монтаж электросети по схеме подключения

Монтаж электричества должен проводиться строго по схеме и с использованием указанных в ней материалов. Ни в коем случае нельзя ставить не соответствующие схеме автоматы. Нельзя произвольно занижать сечение проводов. Нельзя беззаботно относиться к местам соединения проводов.

Зачастую горе-мастера просто скручивают два или несколько проводов, не заботясь о том, что неплотное соединение – это места перегрева проводов, места искрения. Недопустимо скручивание проводов из разного металла, например, алюминиевого и медного. Все соединения должны осуществляться в специальных соединительных коробках.

Проведение проводов на изгибах возможно только под прямым углом, иначе будет невозможно определить, где находится скрытый от глаз провод, если вдруг придется сверлить стену.

Укладка проводов должны быть строго горизонтальна или вертикальна

Таких правил много, подробнее о них мы расскажем в других статьях.

9. Учет особенностей конкретного дома в схеме

Помимо всего прочего схема подключения должна учитывать особенности материалов, из которых построен дом. Ни в коем случае нельзя план-схему для кирпичного дома использовать в деревянном каркасном без всяких изменений. У этих материалов разная огнестойкость, разная электропроводность. Необходимо учитывать, какой материал находится в близком расположении от электроузлов – металл, дерево, пластик или влажный кафель – и предусматривать достаточную изоляцию, выдерживать необходимое расстояние от токоведущих частей. Все это должно быть заложено в схеме электроподключения.

10. Заключение

Составление схемы электропроводки в частном доме необходимо проводить еще на этапе проектирования дома. Строительство всего дома должно проводиться с учетом особенности будущих электросетей. Собственно, это касается и других инженерных сетей, но с электричеством случай особый – это, пожалуй, самая важная сеть и самая опасная в эксплуатации.

В любом случае разработку проекта электроснабжения нужно доверить профессионалам, не говоря уж о монтаже. Специалисты должны иметь соответствующие сертификаты и допуски. Все электрические работы в доме строго регламентируются.

k-dom74.ru

Подключение электричества к дому. Правила подключения электричества к дому

На даче вполне можно прожить и без водопровода и канализации. Однако без такой процедуры, как подключение нового дома к электричеству (ЛЭП), его владельцам, разумеется, не обойтись. Еще совсем недавно для подсоединения к общей электросети не требовалось никаких разрешений от государственных органов. Владельцу загородной постройки нужно было только установить счетчик учета и зарегистрировать его. Сегодня ситуация в корне изменилась.

Первые шаги

Итак, давайте подробнее поговорим о том, как выполняется подключение электричества к дому. И для начала разберемся с тем, что необходимо для получения на это разрешения.

При разработке проекта дома следует составить, в том числе, и подробную схему его электрификации. Одной из обязательных операций при этом должен стать подсчет суммарной мощности всех тех бытовых приборов, которые предполагается использовать в дальнейшем. Это позволит не только правильно рассчитать сечение кабелей проводки и параметры дополнительного оборудования, но и пригодится для получения разрешения подключения к сети ЛЭП.

Определив необходимую мощность (лучше с некоторым запасом), владелец дома должен пойти в местную энергоснабжающую организацию и получить там договор технологического присоединения. К нему будут приложены технические условия. Последние оформляются письмом на имя директора компании-поставщика. Для получения договора, помимо всего прочего, нужно будет написать заявление и предоставить специалистам энергоснабжающей организации документы, подтверждающие право собственности на дом и участок, а также план последнего.

Технические условия

В этом приложении к договору расписывается, каким именно образом будет произведено подключение электричества к дому. Это может быть, к примеру, подводка обычной новой линии или усиленной, замена старой либо, возможно, даже установка новой подстанции. Последняя может понадобиться в том случае, если здание расположено очень далеко от самой ЛЭП. То есть, по сути, в этом приложении расписываются требования, которые владелец дома должен соблюсти для получения разрешения.

Сбор документов

Подключение дачного дома к электричеству начинают с установки счетчика, ВРУ и проведения кабеля до ЛЭП (до точки подключения). Все эти операции, включая подбор оборудования, должны быть произведены в точном соответствии с предписаниями ТУ. Затем владельцу дома нужно будет обратиться в местный РЭС для получения акта ввода. Этот документ передают ему на руки после проверки специалистами организации схемы подключения, осмотра ВРУ и узла учета (счетчика) и опломбирования последнего.

Владельцу дома от РЭС должен быть предоставлен и такой документ, как «Акт разграничения балансовой принадлежности». Он определяет границы эксплуатационной ответственности с поставляющей компанией.

Проверка соответствия

Подключение загородного дома к электричеству (ЛЭП) возможно только после осмотра счетчика, ВРУ и кабеля представителем энергоснабжающей компании. В том случае, если каких-либо нарушений выявлено не будет, владелец здания получит еще один документ – «Акт выполнения ТУ». Далее будет заключен собственно сам договор на поставку электроэнергии.

Процедура подключения

Присоединять подводящий кабель к ЛЭП самостоятельно современными нормативами запрещается. Выполняется подключение электричества к дому исключительно работниками поставляющей компании. Ее представители выезжают на место и подсоединяют приготовленный хозяином дома кабель к линии электропередач.

Способы подключения

Далее рассмотрим, какие действия может понадобиться выполнить по ТУ и как именно. Подключение электричества в частный дом может производиться двумя способами – воздушным и подземным. Чаще всего используется первый метод. Дело в том, что подземное подключение обходится дороже и технически считается более сложным. Этот способ выбирают только в исключительных случаях.

Воздушное подключение

Помимо дешевизны, такое подключение дома к электричеству (к ЛЭП) отличается еще и простотой монтажа и обслуживания. Отремонтировать или заменить проводку в случае необходимости будет совершенно несложно. Выполняется эта процедура так:

  • Провод от ЛЭП вводится во ВРУ. На входе при этом должен быть установлен автоматический трехполюсной выключатель.
  • Далее провод протягивается к электросчетчику.
  • Затем выполняется подключение к дифавтомату с четырьмя полюсами.
  • В этой же части должны располагаться автоматические однополюсные выключатели освещения дома, настроенные на одну фазу.
  • На осветительную и силовую подсистемы должны быть предусмотрены отдельные УЗО.
  • Для дворового освещения и электроснабжения хозяйственных построек в щите предусматривают отдельную секцию.

Повесить ВРУ можно как на стену дома снаружи или изнутри, так и на сам столб ЛЭП. От него провода заводятся в само здание, выполняется разводка по комнатам. Счетчик может располагаться как в самом ВРУ, так и в доме на стене. Выбирать это устройство учета также следует правильно.

Требования к счетчику

Такая процедура, как подключение дачного дома к электричеству, должна производиться, как уже упоминалось, с подбором соответствующего техническим условиям оборудования. Касается это, разумеется, и счетчика.

Согласно ГОСТ 6570-96, в жилых зданиях должны устанавливаться приборы учета электроэнергии с рабочим током не менее 30 А и класса точности не менее 2.0. В остальном выбор счетчика зависит исключительно от личных предпочтений владельца дома. Разумеется, если дополнительные параметры отдельно не оговорены в ТУ. Иногда, к примеру, снабжающие компании предписывают владельцам домов устанавливать исключительно электрические счетчики. Разумеется, в технических условиях должно быть указано количество необходимых фаз устройства. Обычно для частных домов выбирают устройства с током более 50 А.

Требования к ВРУ

Итак, подключение электричества к частному дому выполняется через вводное устройство. Конструктивно оно состоит из следующих элементов:

  • Входных проводов, которые могут быть однофазными или трехфазными.
  • Клеммных контактов, предназначенных для подключения подводящих и сходящих к потребителям кабелей.
  • Рубильника, с помощью которого можно включать и отключать домашнюю сеть.
  • Автоматических защитных выключателей и УЗО. Последнее устройство отвечает за снижение сопротивления в случае скачка напряжения в сети.

В современных ВРУ рубильники часто заменяются трехполюсными автоматическими выключателями. Параметры последнего рассчитываются в зависимости от суммарной мощности всех возможных потребителей с небольшим запасом.

Помимо всего прочего, нужно будет установить и главную шину заземления, к которой следует подсоединить нулевой провод от ЛЭП. При желании можно подключить к ней нулевой провод и уже от ВРУ. Повторное заземление контура также производится к ГЗШ. В этом устройстве нулевой провод разделяется на заземляющий и отходящий в здание ноль.

Каким должен быть вводящий кабель

Выполняя подключение электричества к частному дому, следует правильно подобрать в том числе и сам наружный провод. Требования к кабелю, соединяющему ЛЭП с проводкой здания, следующие:

  • Состоять он должен не менее чем из четырех жил. В этом случае имеется возможность распределения энергии по трем фазам.
  • Лучше всего устанавливать медный кабель.
  • Минимальная толщина входного кабеля – 4 мм.
  • Слой изоляции на нем должен быть достаточно толстым и, разумеется, целым.
  • Проводится кабель в гофрированной трубе ПВХ.
  • На провод должны иметься сертификаты МЧС и Ростеста.

Правила проведения провода к дому

К самому дому кабель должен быть проведен с соблюдением следующих рекомендаций:

  • Сечение медного кабеля в 4 мм рассчитано на длину не более 25 м. В том случае, если дом расположен от ЛЭП дальше, лучше всего будет установить промежуточные столбы.
  • Протягивают наружный провод так, чтобы исключить его соприкосновение с металлическими элементами (парапетами балконов, оградами в дворе и т. д.).
  • Если проводка будет проходить вдоль наружной стены здания, располагать ее следует не ближе 75 см до окон и одного метра до балкона. При этом следует учитывать возможное колебание проводов.
  • Сквозь стену кабель должен быть проведен в изоляционной трубе.

Правила подключения электричества к дому путем прокладки кабеля под землей

Далее немного поговорим и об этом способе подсоединения сети дома к ЛЭП. При подземном подключении кабель проводится по столбу вниз. На высоте до трех метров от земли он должен быть защищен от механических повреждений стальной трубой. От столба к дому выкапывается траншея глубиной от 70 см до 1 м. При прокладке кабеля вдоль здания канаву выкапывают на расстоянии не менее 70 см от фундамента дома. Под зданиями провод тянуть категорически запрещается. До деревьев от кабеля должно оставаться расстояние не менее 2 м, а до кустарников – 75 см.

Заключительный этап

После того как входной кабель дома будет подключен к ЛЭП работниками снабжающей компании, проводятся пусконаладочные работы, направленные на выявление разного рода неполадок. Если последние имеются в наличии, производятся работы по их устранению. Также тщательно осматривается изоляция кабелей.

Вот в таком вот порядке и производится в России подключение электричества к дому. Украина недавно ввела на своей территории похожие правила. Собственнику участка также нужно будет сначала представить пакет необходимых документов в снабжающую компанию. Далее владелец дома должен будет приобрести счетчик и зарегистрировать его в местном РЭС. Заявление компания-поставщик должна будет рассмотреть в течение 15 дней.

Один экземпляр подписанного обеими сторонами договора по поставке электроэнергии остается на руках владельца дома, второй – в снабжающей компании.

fb.ru

нюансы оформления и подключения, цена

Каждый владелец земельного участка в определённый момент начинает задумываться о подведении к нему электричества. Эту работу можно выполнять не только во время строительства загородного дома, но и уже после введения здания в эксплуатацию.

Ещё до того как приступить к подключению сети, следует выяснить мощность, требуемую для полноценного обеспечения электричеством загородного дома, рассчитать расстояние, на котором должны пролегать по отношению к дому электрические сети, а также узнать, имеется ли в этом районе требуемая мощность сети.

Перечень необходимых документов

Если вы твёрдо решили подвести к земельному участку электричество, то первым делом вам необходимо составить заявку определённого образца и обратиться с ней в организацию, в ведение которой входит обслуживание электрических сетей по месту расположения участка.

Там вам должны выдать разрешение на подсоединение электричества. Помимо заявления, вам придётся подготовить и копии документов, имеющих подписи нотариуса:

  1. Паспорт и идентификационный код.
  2. Документы, устанавливающие право собственности на сам участок и дом.
  3. Документы на земельный участок и дом.
  4. В том случае, если за подведением обращается представитель, то потребуется доверенность.
  5. Проект электрификации дома и участка, который должен содержать сведения обо всех энергопотребляющих устройствах и их потребляемой мощности.
  6. Разрешение на строительство. Необходимо для подведения электричества на участок, где отсутствуют постройки.

После подготовки вышеназванных документов, их необходимо отправить заказным письмом. Нелишним будет приложить к ним и опись вложенных документов.

В том случае, если определённого документа не обнаружится среди отправленного вами пакета, то организация обязана уведомить вас об этом факте не позднее 6 дней с момента получения документов.

В некоторых случаях к вам могут обратиться с требованием прислать оригиналы определённых документов среди списка вышеперечисленных, чтобы подтвердить указанную информацию. Присланные вами документы будут использоваться организацией в качестве базы для составления технических условий, без которых невозможно осуществить подведение электричества к участку.

В них должны быть отражены технические характеристики ввода электроэнергии в частный дом: имеется в виду однофазный или трехфазный кабель будет использоваться для подвода электричества в дом.

Когда вами будут выполнены все условия этого предписания, вы уже будете иметь полное право приступать к подводу электричества. Важным моментом является и то, что технические условия должны быть выполнены не позднее двух лет с момента их составления.

Иногда может случиться так, что из-за особенностей технических условий электрических сетей невозможно выполнить подведение электричества к участку. Также возможна ситуация, когда мощность расчётной нагрузки превосходит номинальный показатель сети.

В таких случаях организация должна в письменном виде уведомить об этом факте заказчика услуг. При этом обжаловать решение не представляется возможным.

Расходы на подключение электричества к участку

Проверка выполнения технических условий обойдётся заказчику в сумму около 456 р. Что же касается работы по подключению электричества к дому, то их стоимость может быть различной. Точная сумма будет определяться мощностью подключаемой линии.

Если мощность подводимой сети к участку превышает значение 15 кВт, то расходы на подключение электричества составят 550 р.

При этом работы могут быть выполнены при условии, что гусак для подведения электричества к участку удалён от линии электросети, расположенной в городе, не более 300 метров, а для сельской местности — 500 метров.

Если требуется подвести новую электросеть, которая предусматривает создание соединения большей протяжённости, то здесь требуется получение разрешения от местных властей.

Что должно быть в проекте внешней электрификации частного дома

К разработке проекта внешней электрификации частного дома можно приступать лишь по завершении составления технических условий организацией, которая занимается обслуживанием электросетей.

При создании проекта организация опирается в качестве базы на технические условия электрификации земельного участка. Чтобы выполнить подобную работу, потребуется следующее:

  • Геодезический или ситуационный план участка, к которому необходимо подвести электричество. Этот документ должен содержать сведения относительно расположения воздушных и кабельных линий, а помимо этого коммуникаций.
  • Проект узла учёта электричества. В нём должны быть отражены сведения о номинальном значении вводного автомата и тока установленного ограничителя напряжения.
  • Проект подключения СИП кабеля, подводимого от опоры линии к узлу учёта, трансформаторной подстанции, расположенной на участке, или подземной прокладки кабеля.
  • Расчёт и разработка проекта заземления.
  • В случае подвода трехфазных сетей, процедура расчёта мощности трансформатора, а также выполнение расчётов пропускной способности сети и распределительного устройства вместе с распределительным шкафом типа ПР.
  • Обязательным требованием является получение одобрения на документацию у организации, в ведение которой входит обслуживание электрических сетей по местонахождению подключаемого дома. В некоторых случаях может потребоваться получение согласия от местных властей.

Как проводят электричество на участок

Необходимо иметь в виду, что обязанность по подключению электричества за границами земельного участка ложится на плечи организации по электросетям, а сами работы проводятся на основании проектной документации.

Подведение электричества на участке должно быть выполнено непосредственно его владельцем. Расходы на выполнение монтажных работ могут быть различными. Расчёт стоимости осуществляется в каждом случае индивидуально.

Особенность подвода электросетей к участку заключается в том, что эти работы проводятся в несколько этапов. Обязательным требованием является выполнение всех технических предписаний и согласования проекта внешнего подключения:

  • подвод электричества к участку и дому;
  • подтверждение работоспособности приборов, которые будут использоваться для контроля расхода электроэнергии;
  • подвод к дому электричества, установления на приборы учёта пломб;
  • составление акта о выполненных работах;
  • подписание договора на поставку электричества.

После получения одобрения о подводе электричества приступают непосредственно к прокладке кабеля и разводке электричества в частном доме.

Правила подключения

Если планируется подводить однофазную линию, то желательно использовать кабель с минимальным сечением 6 мм с медной жилой или 16 мм с алюминиевой жилой. Обязательным условием является наличие надёжной изоляции проводов, которая не должна предусматривать повреждений и перегибов.

В основе работы лежит подведение под опоры электросети двух кабелей, среди которых один будет выступать фазой, а другой нулём.

Важно, чтобы кабели располагались на безопасном расстоянии относительно друг друга: если они подводятся к кирпичной стене, то оно должно составлять не менее 50 мм, в случае прокладки к деревянным конструкциям здания кабели размещают на расстоянии 100 мм друг от друга.

Созданное в стене отверстие, через которое будет вводиться кабель, необходимо заделать, используя для этого негорючие материалы, например, цементный или бетонный раствор. После этого переходят к подключению кабелей к ВРУ или же прибору контроля потребления энергии. Здесь необходимо ориентироваться непосредственно на проект.

Важным моментом является то, что при удалении подводимого к электричеству участка относительно опор электролинии на расстояние более 25 метров потребуется установить дополнительные столбы.

Важно выдержать минимальную высоту от земли до ввода кабеля в стену, которая должна составлять 2,75 метра. Оптимальной от точки ввода кабеля до ближайшего окна, будет считаться высота не менее 1,5 метра.

Последствия самостоятельного подвода электричества к участку

Не стоит проводить к частному дому, даче или участку электричество, не имея на руках разрешения на проведение подобных работ.

Это же касается и увеличения мощности уже подведённой линии электросети или устройства контроля расхода электроэнергии. Подобные действия считаются незаконными и предусматривают штрафные санкции.

Если будут выявлены незаконно установленные приборы контроля и распределения линий, то они должны быть демонтированы. Также законодательство устанавливает и отключение участка работниками организации по электросетям от энергопотребления.

Если дом или участок был подключён к электричеству без наличия разрешения, то очень сложно придать этим работам законный характер.

Процедура легализации потребует гораздо больших расходов, нежели в случае подключения электричества к участку услугами лицензированной организации в соответствии с планом, учитывающим особенности технических условий.

Альтернативное электричество

Бывают ситуации, когда определённые обстоятельства не дают подключить к линии электросети участок. В этом случае решением проблемы могут стать автономные источники электроэнергии.

В качестве варианта можно предложить солнечные коллекторы, при выборе которых необходимо обращать внимание на мощность потребляемой энергии.

Если электроэнергия требуется исключительно для бытовых нужд, то можно ограничиться мощностью 6 кВт. Однако здесь необходимо принимать во внимание тот факт, что максимальный объём электричества будет обеспечен лишь в период с марта по октябрь при солнечной погоде.

С наступлением пасмурных дней количество вырабатываемой электроэнергии заметно уменьшится, при этом в ночное время суток участок может функционировать исключительно за счёт запаса энергии в аккумуляторе, если он подведён к гелиосистеме.

Решив остановить выбор на солнечных панелях, владельцу земельного участка следует приготовиться к серьёзным затратам, которые потребуются для приобретения непосредственно самих компонентов системы, а также и на выполнение работ по их установке. Вдобавок к этому гелиоустановке потребуется обеспечить регулярное техническое обслуживание.

Даже если вы обладаете необходимым опытом и знаете, как провести электричество на участок, всё же нежелательно заниматься этим без наличия разрешения. В дальнейшем это может привести к штрафным санкциям, за которыми последует полное обесточивание вашего участка.

Поэтому для большинства владельцев земельных участков лучше всего воспользоваться услугами проектных организаций, в ведение которых входит обслуживание электросетей.

Оцените статью: Поделитесь с друзьями!

elektro.guru

Подключение электричества к участку без строений

Проще, когда приобретается участок, к которому уже выполнен подвод и подключение основных коммуникаций. Сложнее обстоит дело, когда приходится выполнять подключение самостоятельно. Особенно это касается сети питания. Она должна быть подведена в первую очередь. Это связано не только с возможностью проведения строительных работ, но и с элементарными бытовыми нуждами. Что необходимо для соблюдения порядка по подключению участка к электричеству? Ответ будет дан ниже.

Планирование

Именно с планирования стоит начать все свои действия по достижению результата. Первым делом необходимо выяснить, где конкретно находится участок под строительство. Если речь идет о черте города или о местности, расположенной близко к городу, то особых проблем не возникнет. Сложнее будет выполнить подключение в СНТ, если в товариществе еще не установлены ЛЭП. Если дело касается первого варианта, тогда необходимо определиться с двумя организациями, которые являются главными в цепочки подключения и доставки электроэнергии. Ими являются:

  • сетевая компания;
  • энергосбыт.

Первая организация решает все вопросы, связанные с линиями электропередач. Она выполняет их обслуживание, выдает технические условия, которые потребуются для конкретного участка и выполняет непосредственное подключение и ввод в эксплуатацию оборудования. Роль второй организации в этой цепочки – учет и предоставление счетов на плату за использованную энергию. В процессе подключения с этой инстанцией также заключается договор, в котором указаны условия предоставления услуг. Кроме этих факторов, необходимо выяснить, какому конкретно подразделению принадлежат линии, которые находятся вблизи участка. Сделать это можно двумя способами. Один из них заключается в осмотре надписи на ближайшем трансформаторе. Другим вариантом является звонок в справочную службу.

Требуемые документы

Список документов, который потребуется для подачи заявки сравнительно небольшой. Основными из них являются документы на право владения землей, куда будет осуществляться подвод электричества. Если уже есть строение, которое будет сдано в эксплуатацию, то потребуются также документы и на него. Для составления технических условий потребуется план участка. Также для идентификации личности предоставляется паспорт. Заявление пишется в установленной форме по образцу. При этом пользователь должен знать, что без объективных причин, сетевая организация не может отказать в приеме заявления согласно принятому закону, который гарантирует право каждого гражданина беспрепятственно подключаться к коммуникациям. Это постановление в редакции 334 от апреля 2009 года.

При подаче заявления лучше составить его в двух экземплярах. Один из них передается соответствующей службе, а копия будет служить страховочным документом, который остается у заявителя. На этой копии ставится регистрационный номер и дата приема. С одной стороны, это будет напоминанием того, когда необходимо обратиться для получения необходимых документов в компанию. С другой стороны, если подрядчик ничего не сделает для подключения участка в течение тридцати дней, то можно будет обжаловать его действия. Копия заявления будет серьезным аргументом в решении возникшего спора.

Анализ документации

Если процесс по подготовке к подключению идет успешно, то уже через месяц заявитель получит пакет документов. Он будет состоять из договора и технических условий, которые должен выполнить заявитель перед непосредственным подключением. Не всегда уместно соглашаться со всеми пунктами, которые приводятся в технических условиях. Чтобы понять, какие из них не являются законными, необходимо внимательно проанализировать каждый пункт. Он сопоставляется с постановлением 861, которое было выдано в декабре 2004 года. Стандартным подключением считается подвод линии, потребление по которой одним частным хозяйством не будет превышать 15 кВт. В этом случае сетевая компания не имеет права настаивать на необходимости выполнения проекта электроснабжения.

У сетевой компании есть обязанности по строительству ЛЭП за свой счет, которые она обязуется выполнить по закону. Для этого необходимо точно знать, на каком расстоянии от участка находятся ближайшие точки с линиями электропередач. Если они удалены на триста метров в городе и на полкилометра в сельской местности, то сетевая компания обязуется ликвидировать это расстояние методом установки столбов и прокладки линии собственными силами. По закону процесс не должен растянуться более чем на полгода. На заявителя ложится ответственность за выполнение подвода от установленного столба непосредственно до участка. При этом также есть определенные условия. Если расстояние все еще превышает 25 метров, тогда компания должна установить дополнительную опору, чтобы сократить его до требуемого значения.

Если каждый из пунктов прописан правильно и нарушений не выявлено, можно переходить непосредственно к реализации технических условий по подключению. Вопрос выбора специалиста, который будет выполнять монтажные работы полностью ложиться на владельца участка. При этом он может выполнить все работы самостоятельно, если имеет соответствующие знания и допуск к работе.

Способы подключения

Сделать подвод к дому можно двумя доступными способами. Но перед этим необходимо определить, где происходит раздел балансовой принадлежности. Именно на границе должен быть установлен прибор учета. Если граница проходит по границе принадлежности участка, то счетчик будет смонтирован непосредственно на опоре, которая ближе всего находится к участку. В некоторых случаях допускается монтаж прибора учета непосредственно на здании. При этом он помещается в металлический ящик, который должен иметь защиту от попадания влаги и иметь окошко для снятия показаний.

Прокладка кабеля от ЛЭП к дому может быть осуществлена по воздуху для выполнения подключения. В этих целях применяется изолированный самонесущий кабель. Он изготовлен из алюминия и имеет две жилы, если подключение однофазное. При этом кабель фиксируется на столбе и на доме специальными крюками, а подключение к линии электропередач происходит прокалывающим зажимом. Для прокладки под землей используется другой тип кабеля, жилы которого должны быть защищены определенным образом.

Финишный этап

Когда все пункты технических условий выполнены, можно переходить к финишному этапу подключения. Для этого потребуется посетить сетевую компанию и подать еще одно заявление на непосредственное подключение и ввод в эксплуатацию. После выезда представителя на место, на руки владельцу выдаются акты. В одном из них указывается допуск счетчика к использованию, в другом указана граница раздела балансовой принадлежности. В третьем документе стоит пометка о выполнении технических условий. Еще одни акт свидетельствует о должно оборудовании электрической установки. Представитель также должен поставить необходимые пломбы и внести их номера в реестр.

Последним шагом является заключение договора непосредственно с энергетической компанией, которая занимается поставками электроэнергии. Для заключения договора необходимо предоставить все документы, которые были необходимы, когда подавалось первое заявление. Дополнительно к ним предоставляются подписанные акты, копия технических условий, копия договора о подключении. В некоторых местностях есть дополнительные требования, которые необходимо уточнить в соответствующем справочном бюро. Как только договор будет подписан, организация учета передает соответствующее указание в сетевую компанию, которая и осуществляет фактический ввод в эксплуатацию. О том, как осуществляется подключение загородного участка к электрической сети, рассказано в видео ниже.

Резюме

Как видно, процесс подключения электричества к участку является довольно понятным и может быть выполнен самим владельцем. При этом важно знать все обязанности и права при подключении, чтобы отстаивать последние, когда это будет необходимо. При возникновении спорных ситуаций, суд встанет на сторону инициатора подключения, если все будет выполняться в согласии с постановлениями и техническими условиями. Плата за подключение осуществляется в согласии с тарифами, установленными государством.

bouw.ru

Подключение электричества к участку или подключение электричества к частному дому в Московской области

Оформление заявки на подключение электричества к дому.

подключение электричества к дому от столба осуществляется в несколько этапов. Для того, чтобы осуществить подключение электричества к дому от столба, необходимо подать запрос в соответствующую организацию, в Москве, например, в ОАО «МОЭСК». Это необходимо сделать, чтобы получить технические условия на электроснабжение и выполнить подключение электричества к дому от столба. Запрос физического лица о предоставлении ему технических условий на подключение электричества к дому от столба (присоединение мощности) должен содержать следующие документы:
— Паспортные данные лица, направившего запрос, его местожительства и почтовый адрес (предоставляется копия паспорта заявителя).
— Копии правоустанавливающих документов на объект электроснабжения, (заверенные нотариально): на строение, в частности, необходимо

свидетельство о государственной регистрации права собственности (акт ввода в эксплуатацию) технический паспорт, выданный уполномоченной на проведение технической инвентаризации организацией (БТИ), как документ, который подтверждает факт создания объекта строительства.
— Разрешение на строительство объекта — данные о предельных параметрах разрешенного строительства или реконструкции объектов капитального строительства, соответствующих конкретному земельному участку.
— Информацию о пределах земельного участка, на котором запланировано осуществление строительства объекта или на котором располагается реконструируемый объект, а именно: ситуационный план (в масштабе 1 : 2000, формат А4), который утверждён местным органом архитектуры (для объектов нового строительства) или топографическая съемка местности (в масштабе 1 : 500, формат схемы А4-А3) где размещено построенное здание, в отдельных случаях предоставляется план отвода земельного участка.
Необходимо предоставить планируемую величину подключаемой нагрузки. Чтобы выполнить подключение электричества к дому от столба, строящегося жилого здания, необходимо также приложить проект строительства дома.


Технические условия на электроснабжение.

Технические условия определяют субъект и объект электроснабжения. В них оговаривается устанавливаемое оборудование, планируемая мощность этого оборудования, место врезки – источник электроснабжения, оговариваются требования к учету потребляемой электроэнергии, а так же условия и порядок действий по подключению электричества к дому или земельному участку или строениям иного типа.

Подробнее о проектировании.

Получив на руки ТУ, можно приступать к следующему этапу подключения электричества к частному дому в Московской области. Как правило, ТУ разрабатываются в двухнедельный срок, и за это время можно выбрать проектную организацию.
Проект на подключение электричества к дому от столба составляется допущенной к такому роду работ в установленном законом порядке проектной организацией. Стоимость услуг проектирования оговаривается с представителями организации. Проект подключения участка к электричеству или дома к электричеству – сложный технический документ и подробно его рассматривать мы не станем, квалифицированные работники проектной организации должны справиться с его составлением. В частности, на стадии проектирования, на объект электроснабжения выезжает проектировщик, который осуществляет основные замеры. Составление проекта не должно занять больше месяца, и по готовности он в полном объёме предоставляется в ОАО «МОЭСК» и ОАО «Мосэнергосбыт» (или в соответствующее региональное отделение) на согласование. подключение электричества к дому от столба осуществляется в строгом соответствии с разработанным по техническим условиям проектом на подключение электричества к дому от столба.


Оформление документов и заключение договора энергоснабжения.

С готовым и согласованным проектом, можно приступать к оформлению исходно-разрешительной документации на строительство здания, в случае возведения такового вновь.
Затем, можно заключать договор с фирмой-подрядчиком, оговаривать стоимость работ по монтажу оборудования и коммуникаций. Разумеется, осуществлять непосредственное подключение электричества к дому от столба имеет право лишь компания, получившая необходимую лицензию на проведение работ такого рода.
подключение электричества к дому от столба завершается приёмкой государственными службами нового объекта электроснабжения.

Статья взята с сайта: http://www.gaz-energia.ru

Электричество одно из бесценных благ нашей цивилизации, которое позволяет освещать улицы и дома, пользоваться бытовой и офисной техникой, комфортно жить в деревне и городе. После окончания строительства новые здания, квартиры и участки нуждаются в обустройстве, в проведении коммуникаций. Здесь и встает вопрос о подключении электричества к земельному участку или квартире. Вопрос окончательной стоимости работы зависит от многих факторов.

Электричество можно получать и от портативных устройств, но такой способ применяется редко ввиду его высокой цены и невысокой эффективности. Как правило, владельцы жилья в деревне или поселке стремятся осуществить подключение электричества к дому от столба, то же самое относится и к частным домам. Самой крупной компанией столицы, которой принадлежит наибольшая часть электросетей Москвы и области, является ОАО МОЭСК (ОАО «Московская объединенная электросетевая компания»). Также в городе и области работают такие компании в сфере электроснабжения, как ОАО «Мосэнергосбыт» и «Мособлэнерго», лидер в сфере энергообеспечения, обслуживает более 95% пользователей электроэнергии Москвы и области, специализируясь на электрификации жилых зданий и участков.

подключение электричества к дому от столба, или квартире производится в несколько основных этапов. Каждый из этапов имеет несколько стадий. Ниже приводится примерная поэтапная схема подключения электричества к частному дому в Московской области.
Сначала нужно получить технические условия, которые представляют собой разрешение на присоединение к электросети и получение мощностей. Для их получения подается заявка. подключение электричества к дому от столба производится согласно требованиям органов местного управления.

Второй стадией подключения электричества к частному дому в Московской области является создание и утверждение проекта электроснабжения. Проект должен разрабатываться только специальными организациями, имеющими лицензию Ростехнадзора, они же выполняют согласование проекта.

После утверждения проекта всеми необходимыми инстанциями (как в городе, так и в деревне) организация приступает к электромонтажным работам в рамках реализации проекта.

После того, как непосредственно осуществлено подключение электричества к дому от столба, составляется акт о присоединении и акт об эксплуатационной ответственности. Когда документы получены, подключение электричества считается завершенным. Аналогично происходит и подключение электричества к дому от столба, на котором еще нет построек.

Существуют различные схемы подключения дома к электричеству, которые пригодны для разных ситуаций. Чаще всего используется однофазная схема, но использование трехфазной схемы считается более экономически эффективным. Возможно выполнить подключение электричества к дому от столба, как воздушным вводом в здание, так и подземным т.е. кабелем в земле. Воздушный способ подвода более дешевый, нежели подземный. Проводя подземный ввод, кабель прокладывается по опоре до перехода его в траншею. От различных механических повреждений кабель защищают специальной конструкцией.


подключение электричества к дому от столба производится в течение определенного периода, продолжительность которого зависит от количества проходимых инстанций и числа организаций, участвующих в процессе. Точно сказать, сколько времени занимает подключение электричества к дому от столба, без точных данных невозможно. На начальном этапе важно собрать как можно больше входных данных, а уже затем проводить оценку стоимости подключения электричества к частному дому в Московской области.

Многие дачники пользуются различными инструментами, которым нужно питание от электросети. Отсутствие тока может свести на нет все усилия дачников по обустройству своих участков. Поэтому подключение электричества на селе не менее важная задача, чем в городе. подключение электричества к дому от столба требует, в первую очередь, наличия свободных мощностей. При приобретении дома или участка, где электричество отсутствует, обязательно поинтересуйтесь, есть ли возможность осуществить подключение электричества к дому от столба. Электрификация соседних зданий значения не имеет, вполне возможно, раньше сетевая компания поддерживала линию, а с увеличением количества жителей деревни потенциал был исчерпан.

Проведение электроснабжения на даче требует предварительной подготовки – обычно это закупка необходимых для проведения работ расходных материалов, разработка проектной и рабочей документации, решение спорных вопросов с представителями местного управления.

Одним из самых сложных моментов при подключении участка к электричеству являются документы для подсоединения электросетей, их согласование и получение технических условий.

Статья взята с сайта: http://www.oblservice.ru

подключение электричества к дому от столба.
Подключение к любым энергетическим коммуникациям, будь то газификация дачи или подключение электричества к дому от столба, осуществляется в установленном законом порядке и требует соответствующего юридического оформления каждого этапа до заключения договора энергоснабжения.
Этапы подключения электричества к частному дому в Московской области.

Первым шагом в процессе подключения электричества к частному дому в Московской области является получение технических условий на подключение электричества. Это необходимо и в случае подключения к электроэнергии промышленного предприятия и при подключении участка к электричеству. Существует список необходимых для получения технических условий документов. К заявке на электрификацию должны прилагаться план расположения энергопринимающих устройств, схема электрических сетей. Данные документы служат для определения характеристик вашей электрической сети. Для получения ТУ потребуется копии документов, подтверждающих право собственности на строение, земельный участок или энергопринимающие устройства.

В заявке физического лица на подключение электричества к дому от столба должны быть указаны паспортные данные заявителя, наименование и местоположение энергопринимающего устройства, присоединяемого к электрическим сетям, его максимальная мощность и сроки проектирования и поэтапного введения в эксплуатацию.
Юридические лица.

подключение электричества к дому от столба осуществляется также и юридическими лицами, например снт или строительной организацией. В этом случае пакет документов дополняется необходимыми данными о регистрации юридического лица, полным наименованием и номером записи в Едином государственном реестре юридических лиц. Кроме того, в случае, если суммарная мощность подключаемых устройств превышает установленные значения, в список необходимых документов вносятся изменения и дополнения, касающиеся технической документации на присоединяемое оборудование.
Следующий этап подключение электричества к дому от столба.

Собрав необходимые документы и предоставив их вместе с заявкой на подключение электроэнергии, заявитель получает разработанные в соответствии с заявкой технические условия на подключение электричества к дому от столба. В них определены точки присоединения энергопринимающих устройств к сетям энергоснабжения, установлены схемы выдачи или приёма мощности, технические требования, которые необходимо выполнить для технологического присоединения к электрическим сетям энергопринимающих устройств. На основе разработанных ТУ создаётся проект электрификации.
Проектирование.

Технические условия выдаются Заявителю. Его задача теперь – выбор проектной организации. подключение электричества к дому от столба осуществляется в строгом соответствии с разработанным проектом. Таким образом, проектирование – задача, которая может быть выполнена только организацией, допущенной к такому роду работам в установленном законам порядке. Кроме того, Сетевая организация также разрабатывает проектную документацию согласно обстоятельствам, предусмотренным ТУ. То есть осуществляет встречное проектирование подключение электричества к дому от столба, которое должно быть согласовано с разработкой проектной документации в границах земельного участка заказчика, так же выполненной в соответствии с техническими условиями.
Заключительный этап подключение электричества к дому от столба.

После согласования проектной документации, можно приступать к строительно-монтажным работам, осуществлять непосредственное подключение электричества к дому от столба.

подключение электричества к дому от столба осуществляется только после сдачи-приёмки смонтированного оборудования. Сетевая организация проверяет соответствие смонтированного оборудования и коммуникаций техническим условиям и проектной документации. Собственно, технологическое подключение к электросетям осуществляется только после акта регистрации объекта и передачи его на баланс Сетевой организации.

Часто бывает так, что необходимо подключение электричества к дому от столба. Несмотря на то, что подключение электричества к дому от столба кажется делом простым, лучше доверить его профессионалам. Правильно выполненное и документально оформленное электроснабжение гарантия безопасности. Конечно, выполнить подключение электричества к дому от столба при помощи специализирующейся на таких услугах компаниях будет стоить несколько дороже, чем сделать самим. Но зато вы сможете быть уверенными в том, что подключение электричества к дому от столба выполнено правильно и ваш дом защищен от возгораний, а электроприборы не подвергнутся опасности сбоев из-за перепадов напряжения в сети. Выход из строя домашней электротехники это следствие некачественного подключение электричества к дому от столба. Специалисты, которым вы доверите подключение электричества к дому от столба, спросят у вас примерное планируемое энергопотребление. Также возможен такой вариант, как подключение электричества к дому от столба от опоры линии электропередач. В случае если провода от опоры проходят через участки соседей, крайне важно получить их документальное согласие на Ваше подключение электричества к дому от столба. Если согласие имеется и договор заключен, то при смене владельца участка и его протестов против расположения вашего подключения электричества к частному дому в Московской области на его собственности, юридически он ничего не сможет сделать.

Производятся расчеты электросети и подключение электричества к дому от столба, составляется проект схемы электрической цепи, на котором должны быть нанесены все моменты разводки, там отмечаются розетки, выключатели и распределительные щитки, также описывается расположение осветительных электроприборов. Дополнительно в проект, как правило, вносятся объекты наружного освещения.

Если Вы уже ознакомились с расценками на электромонтажные работы, то в соответствии с уже готовым проектом подключения электричества к частному дому в Московской области проводятся непосредственно монтажные работы. Как правило в процессе подключения участка к электричеству, этап электропроводки учитывается еще при строительстве дома, поэтому все провода удается спрятать. После разметки и подготовки помещения внутри рассчитывается количество расходных материалов и электрического оборудования. подключение электричества к дому от столба делается так: на главный питающий кабель подается напряжение, с этого кабеля уже происходит разводка электричества ко всем потребителям тока. До тех пор, пока все электромонтажные работы не будут закончены, нельзя осуществить подключение электричества к дому от столба.

Если вы делаете подключение электричества к дому от столба, заранее позаботьтесь о том, чтобы все электрооборудование снаружи помещения соответствовало показателям влажности, характерным для вашего климатического района. Также необходимо иметь защиту в помещениях с повышенной влажностью, например, в бане. Лучше доверить решение этих вопросов профессионалам. Для них Ваше подключение электричества к дому от столба далеко не первое, они уже знают особенности данного района и все характерные для него проблемы с электроэнергией.

Если подключение электричества к дому от столба выполняют специалисты, такие ситуации будут разрешены единственно верным образом – все будет сделано и подключено по госту, с соблюдением норм и правил, точно по проекту электроснабжения.

Обратите внимание на важный момент безопасности, когда осуществляют подключение электричества к дому от столба, это установка контура заземления. Земля не является потребителем, но является гарантией того, что в случае замыкания заряд уйдет в землю, а не совершит работу по нагреванию и поджогу предметов в доме. Этим этапом работ нельзя пренебрегать когда осуществляется подключение электричества к дому от столба. Практически все бытовые электроприборы рассчитаны на заземление. У любого грунта существует показатель сопротивления. Именно он, в случае соответствия норме, гарантирует безопасность.
